この記事のポイント
ERPパッケージの概要と導入意義が分かる
標準機能・設定・アドオンの役割を理解できる
グローバルERPと国産ERPの特徴を比較できる
費用構造とライセンスの見方を押さえられる

Microsoft MVP・AIパートナー。LinkX Japan株式会社 代表取締役。東京工業大学大学院にて自然言語処理・金融工学を研究。NHK放送技術研究所でAI・ブロックチェーンの研究開発に従事し、国際学会・ジャーナルでの発表多数。経営情報学会 優秀賞受賞。シンガポールでWeb3企業を創業後、現在は企業向けAI導入・DX推進を支援。
ERPパッケージとは、会計・販売・在庫・生産・人事などの基幹業務を、標準化されたプロセスと共通データベースで一元管理するための統合業務ソフトウェアです。既存のスクラッチ開発システムや部門ごとの個別システムからの移行を検討する際、「どこまで標準機能で対応できるのか」「費用や導入メリットはどう評価すべきか」は、IT部門・DX推進部門にとって大きな論点になります。本記事では、ERPパッケージの仕組みとできること、代表的な製品の種類、費用構造や選び方、導入プロジェクトの進め方までを整理し、自社にとって最適な選択肢を検討するための視点を解説します。
目次
ERPパッケージとは
ERPパッケージとは、企業の会計・販売・在庫・生産・人事などの基幹業務を、あらかじめ設計された標準プロセスと共通データベースの上で一元管理できる「統合業務ソフトウェア製品」のことです。
もともとERP(Enterprise Resource Planning)は、企業の経営資源(ヒト・モノ・カネ・情報)を統合的に管理する考え方や仕組みを指す概念でした。ERPパッケージは、このERPの考え方を具体的なプロダクトとして実装し、「導入して設定すれば、一定レベルの統合基幹システムが立ち上がる」ようにした製品群だと捉えられます。

ERPパッケージの基本構造
多くのERPパッケージは、次のような業務領域ごとに「モジュール」として機能が整理されています。
- 財務会計・管理会計
- 販売・購買管理
- 在庫・ロジスティクス管理
- 生産管理・サプライチェーン管理(製造業向け)
- 人事・給与・勤怠管理
- 経営管理・レポーティング(BI/ダッシュボード)
これらのモジュールは、部門別システムの寄せ集めではなく、共通のデータモデルとマスタ構造を前提に設計されています。例えば、販売モジュールで登録した受注データは、そのまま在庫引当・生産計画・売上計上・債権管理に連動し、最終的には会計モジュールの仕訳として集約されます。

ERPパッケージの導入では、この「標準モジュール+共通データモデル」をベースに、自社の業務とのFit/Gapを整理しながら、設定やアドオンで調整していく進め方が一般的です。
ERPパッケージとスクラッチ開発・個別システムの違い
エンプラ企業では、「自社仕様に合わせてスクラッチ開発した基幹システム」や「部門ごとに導入された個別業務システム」が既に存在しているケースが多く見られます。
これらとERPパッケージの違いは、主に次の3点です。
-
標準機能の充実度とベストプラクティスの有無
- ERPパッケージは、多数の企業での導入実績を踏まえた「標準業務プロセス」がテンプレート化されています。
- スクラッチ開発は自由度が高い一方で、要件定義の段階から自社でプロセス設計をやり切る必要があります。
-
拡張・バージョンアップのしやすさ
- パッケージはベンダー側のロードマップに沿って継続的なアップデートが行われるため、法改正対応や技術トレンド(クラウド、AIなど)を取り込みやすい構造になっています。
- 強く作り込んだスクラッチシステムは、改修のたびに影響範囲の調査コストが大きくなりやすく、「技術的負債」として残りがちです。
-
全社視点での一元管理か、部門最適か
- ERPは「全社視点での統合」を前提としているため、会計・販売・在庫・人事などのデータが一貫したコード体系で管理されます。
- 個別システムは部門ごとの最適化には向いていますが、データ連携ではマスタ重複や名寄せ、インタフェース開発が恒常的な課題になります。
IT部門やDX推進部門の視点で見ると、ERPパッケージは「ゼロから業務システムを作るのではなく、すでに枯れた標準機能をベースに、必要な差分だけを設計する」ためのプラットフォーム、と捉えるとイメージしやすいでしょう。
ERPパッケージでできること・主な機能
ERPパッケージの全体像をつかんだうえで、「具体的に何ができるのか」をモジュール単位で整理しておくと、社内説明や要件整理がしやすくなります。
ここでは、多くのエンタープライズ向けERPで共通している代表的な機能領域を、IT部門の視点から解説します。

財務・会計(財務会計/管理会計)
財務・会計モジュールは、ERPの中核となる領域です。売上・仕入・経費・固定資産といったトランザクションを統合し、仕訳生成から決算、連結までを一気通貫で管理します。
- 総勘定元帳(GL)、売掛・買掛、固定資産、債権債務管理
- 予算編成・予実管理、プロジェクト別・部門別の管理会計
- 月次・四半期・年次決算の効率化、IFRS対応や連結決算
- 外貨建取引、複数会社・複数帳簿対応
販売・購買・在庫モジュールと連携することで、「現場側で入力された取引データを自動的に会計仕訳へ落とし込む」ことが可能になり、手入力や二重計上のリスクを大幅に削減できます。
販売・購買・在庫管理
販売・購買・在庫管理モジュールは、受注から出荷、仕入から検収までの一連のプロセスをカバーします。
- 受注登録、出荷指示、請求書発行、入金消込
- 発注・仕入・検収、支払処理
- 在庫管理(ロット/シリアル、倉庫・ロケーション、引当)
- 倉庫管理(WMS)やサプライチェーン管理(SCM)との連携
ERPの強みは、これらの取引情報がリアルタイムに在庫・会計へ反映される点です。例えば、受注登録と同時に在庫が引当され、不足分が自動的に購買計画に反映される、といった一連の流れを標準機能で実現できます。
生産管理・サプライチェーン管理(製造業向け)
製造業をターゲットにしたERPには、生産管理モジュールが組み込まれていることが一般的です。
- BOM(部品表)、ルーティング管理
- MRP/生産計画、所要量計算、負荷計画
- 製造指図、実績収集、原価計算
- 需給バランスの可視化、リードタイム短縮、在庫最適化
SCM機能と組み合わせることで、調達リードタイムや需要予測を加味した生産計画が可能になり、「在庫を積み増せば何とかなる」という運用から脱却しやすくなります。DX推進の文脈では、工場IoTやMESとの連携も重要な検討ポイントになります。
以下の記事では、ERPと生産管理システムの関係について、製造業におけるERPについて、をそれぞれ詳しく解説しています。
▼ERPと生産管理システムの関係▼
ERPと生産管理システムの関係とは|計画と実行の統合から最適な組み合わせを解説 | AI総合研究所
本記事ではERP(統合基幹業務システム)と生産管理システムの基本的な役割の違いから、両者の統合ポイント、実装時の注意点まで、製造企業の経営層・製造部門・実装責任者に向けてわかりやすく解説します。
https://www.ai-souken.com/sap-erp/differences-between-erp-and-production-management-systems

▼製造業におけるERP▼
製造業でERPはなぜ必要か|生産・在庫・原価をつなぐ基幹システムの役割と導入ポイント | AI総合研究所
製造業向けERPの基本から、製造形態別の押さえるべきポイント、クラウド/オンプレの選び方、導入失敗パターンと対策までを整理し、自社にフィットするERP検討の視点を解説します。
https://www.ai-souken.com/sap-erp/why-manufacturing-erp

人事・給与・勤怠管理
人事・給与モジュールは、従業員情報のマスタ管理から、勤怠・給与計算、評価までを統合的に扱います。
- 従業員マスタ(雇用形態、職位・職種、スキル情報など)
- 勤怠管理、シフト・残業・休暇管理
- 給与計算、賞与、各種控除・社会保険料計算
- 評価・異動履歴、タレントマネジメントとの連携
ERPの他モジュールと連動させることで、「プロジェクト別の工数配賦」「部門別の人件費集計」といった管理会計の精度向上にも直結します。
経営管理・レポーティング(BI/ダッシュボード)
各モジュールが吐き出すトランザクションデータを集約し、経営層・事業部長向けに可視化するのが経営管理・レポーティング機能です。
- 売上・利益・在庫、キャッシュフローなどのKPIダッシュボード
- 部門別・製品別・チャネル別の収益分析
- 予算・実績・見通し(フォーキャスト)の比較
- ドリルダウン・ドリルスルーによる詳細分析
その他:CRM、プロジェクト管理、サービス管理など
ERPパッケージによっては、上記に加えて以下のようなモジュールを持つものも多く見られます。
- CRM(営業支援・顧客管理)
- プロジェクト管理(工数・原価・進捗管理)
- サービス管理(保守契約、フィールドサービス)
- eコマース、サブスクリプション管理 など
すべてをERPの中で完結させるのか、一部は専用SaaSと連携させるのかは、企業の戦略次第です。いずれにせよ、「どの領域をERPの標準機能でカバーし、どこから先を周辺システムに任せるか」を設計することが、IT部門・DX推進部門に求められる役割になります。

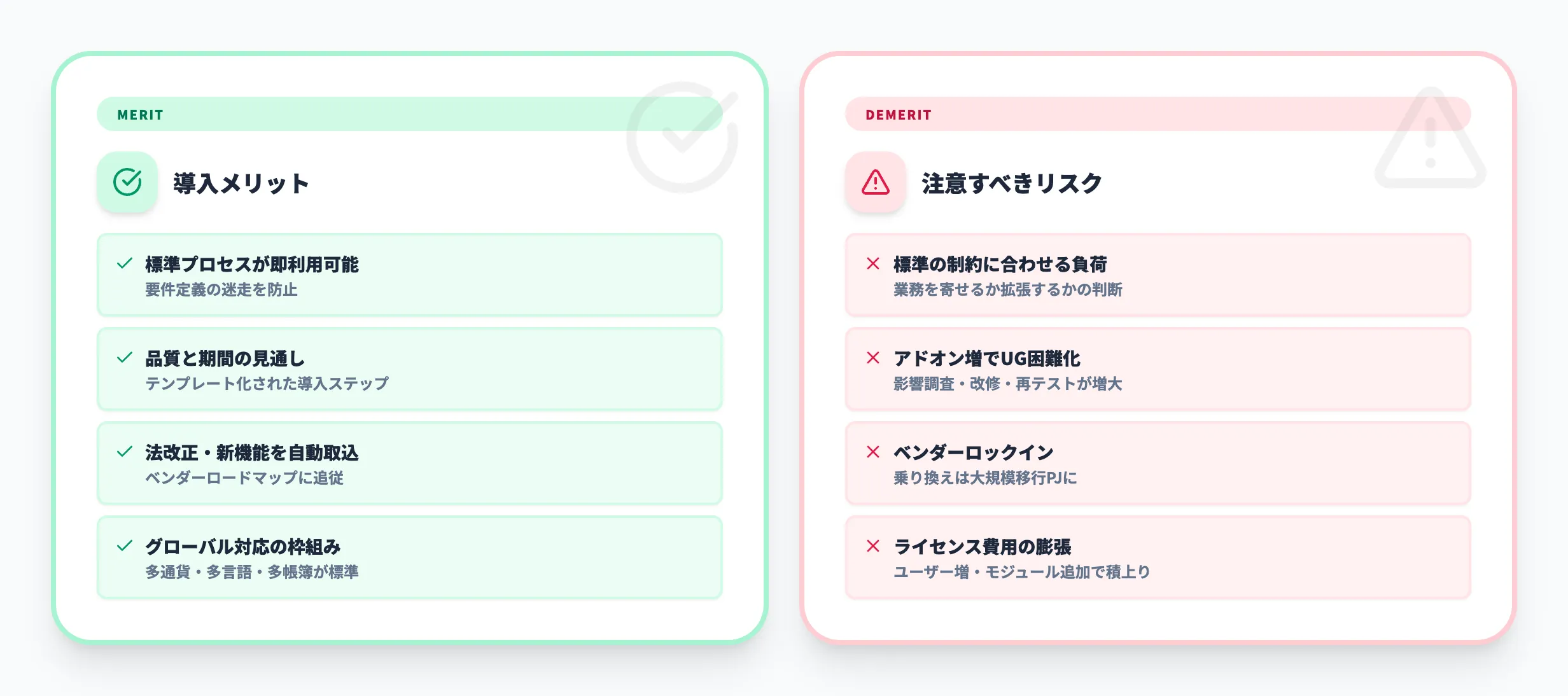

ERPパッケージ導入のメリット・デメリット
このセクションでは、「ERPをパッケージ製品として導入すること」に絞って、メリット・デメリットを整理します。ゼロからスクラッチ開発する場合や、部門ごとの個別システムを寄せ集める場合と比べて、どこに優位性とトレードオフがあるのかを押さえておくことがポイントです。
ERPパッケージ導入の主なメリット
1. 標準プロセスとデータモデルが最初から用意されている
ERPパッケージには、多数の企業・業種で磨かれた標準業務プロセスとデータモデルが組み込まれています。スクラッチ開発のように「要件定義の段階から全社プロセスを一から設計する」のではなく、パッケージが提供する標準機能をたたき台にしてFit/Gapを検討できます。
その結果、
- 要件定義の迷走を防ぎやすい
- 各部門が「標準プロセス」という共通の土台を前提に議論できる
- ロールアウト時に他社実績を参考にしやすい
といった効果が期待できます。
2. 導入期間と品質の見通しを立てやすい
パッケージ製品として作り込まれたERPは、機能構成・データ構造・設定パターンがあらかじめ整理されています。そのため、スクラッチ開発に比べて、
- 導入のステップや必要タスクがテンプレート化されている
- 参考になる過去プロジェクト(同業種・同規模)の実績がある
- テスト観点や移行パターンもある程度“型”として流用できる
といった理由から、プロジェクト計画の精度を上げやすくなります。完全なオーダーメイドに比べて、「何ができて何ができないか」の境界も見えやすく、ステークホルダーとの期待値調整もしやすくなります。
3. ベンダーロードマップに乗って法改正・新機能を取り込める
ERPパッケージベンダーは、法改正・会計基準の変更・税制対応・電子帳簿保存法・インボイス制度などに合わせて継続的なアップデートを行っています。自前のスクラッチERPや寄せ集めシステムの場合、こうした変更を都度キャッチアップし、影響範囲を洗い出して個別に改修する必要があります。
パッケージの場合は、
- ベンダーから提供されるアップデート(パッチ、バージョンアップ)を反映することで、一定の水準を維持しやすい
- 新しい技術トレンド(クラウド連携、分析基盤連携、AI機能など)もロードマップに沿って取り込める
といったメリットがあり、「長期的に見て陳腐化しにくい基盤」を用意しやすくなります。
4. グローバル・マルチカンパニー対応の枠組みが整っている
大手ERPパッケージは、複数会社・複数通貨・複数言語・複数帳簿といった構造を前提に設計されています。海外拠点の追加やM&A時のシステム統合において、
- 共通のコード体系(勘定科目・品目・得意先/仕入先など)
- グローバル共通の会計・レポーティング枠組み
を流用しやすい点は、エンプラ企業にとって大きなメリットです。単一国向けにスクラッチ開発されたシステムを無理に拡張するより、パッケージの標準機能をベースにロールアウトした方が、長期的な運用コストや整合性を保ちやすいケースが多くなっています。
ERPパッケージ導入の主なデメリット・リスク
ERPをパッケージとして導入することによって得られるメリットは多くありますが、一方で注意が必要な点もいくつかあります。
1. パッケージ標準の制約に業務を合わせる必要がある
ERPパッケージは、多くの企業に共通する業務プロセスを前提に設計されています。そのため、自社特有のプロセスや商習慣が強い場合、標準機能の枠に収まりきらないことがあります。
選択肢は大きく二つです。
- 業務を標準プロセスに寄せる:将来のアップグレードは楽になるが、現場の運用変更負荷が大きい
- パッケージ側をアドオンやカスタマイズで拡張する:現場の要件にはフィットする一方、保守・アップグレードが重くなる
このトレードオフを誤ると、「標準の良さを活かしきれないERPパッケージ」になってしまいます。
2. カスタマイズが増えるほどアップグレードが難しくなる
ERPパッケージは、本来「バージョンアップを前提に使い続ける」製品です。しかし、アドオンや個別改修が増えすぎると、
- アップグレードのたびに、影響調査・改修・再テストが必要になる
- 結果として、バージョンが固定化され、長期間アップグレードできない状態になる
といった事態を招きがちです。
導入時には、「何でもアドオンで対応する」のではなく、
- アドオンが本当に必要な“差別化領域”はどこか
- 逆に、標準プロセスに業務を寄せるべき“非差別化領域”はどこか
を線引きしたうえで、カスタマイズ方針を決めておく必要があります。
3. ベンダーへの依存度が高まる(ベンダーロックイン)
ERPパッケージは、製品ライフサイクルとベンダーロードマップの影響を強く受けます。特定ベンダーの技術スタック・ライセンスモデルに依存することで、
- 価格改定や契約条件の変更の影響を受けやすい
- 他製品への乗り換えは、大規模な移行プロジェクトを伴う
- 特定の技術・プラットフォーム(DB、クラウドなど)から抜けにくくなる
といったリスクが生じます。
長期的には、
- 契約期間・更新条件
- データエクスポートのしやすさ
- APIや外部連携の自由度
などを含めて、将来の選択肢をどこまで確保できるかを軸にベンダーを比較しておくことが重要です。
4. ライセンス構造とユーザー課金がコスト最適化の制約になる
多くのERPパッケージは、フルユーザー・閲覧ユーザー・モジュール単位など、複雑なライセンス体系を採用しています。利用部門の拡大や業務範囲の広がりに伴い、
- 想定以上にユーザー数が増えてライセンス費用が膨らむ
- 一部機能を使うだけでも高額なモジュールライセンスが必要になる
- 海外子会社やグループ企業展開時に追加費用が積み上がる
といった課題が表面化することがあります。
導入前の段階から、
- 利用者区分(入力者・承認者・参照のみ など)の設計
- 段階的なロールアウト計画と、それに応じたライセンス増減のシナリオ
- 他システムとの役割分担(すべてERPでやらない)
をセットで検討しておくと、長期的なコストのコントロールがしやすくなります。
AI総合研究所では、AIの活用によりERPの入力や承認を自動化し、バックオフィス業務を変革する支援を実施しています。
ERPパッケージのメリット・デメリットをどう捉えるか
まとめると、ERPパッケージは、
- 「標準プロセス+ベストプラクティス+ベンダーロードマップ」を取り込めることが最大の強みであり、
- その一方で「標準の制約・カスタマイズの扱い・ベンダーロックイン」による制約がつきまとう
という性質を持つ選択肢です。
重要なのは、「ERPが良いか悪いか」ではなく、
- 全社基幹をスクラッチで構築するのか
- 部門別システムを繋ぎ込んでいくのか
- それともERPパッケージを核に据えるのか
という選択肢の中で、自社にとってERPパッケージを採用する必然性がどこにあるのかを明確にすることです。そのうえで、標準機能とカスタマイズのバランス、ライセンスと長期コスト、ベンダー依存の度合いをどう設計するかが、導入成否を左右します。

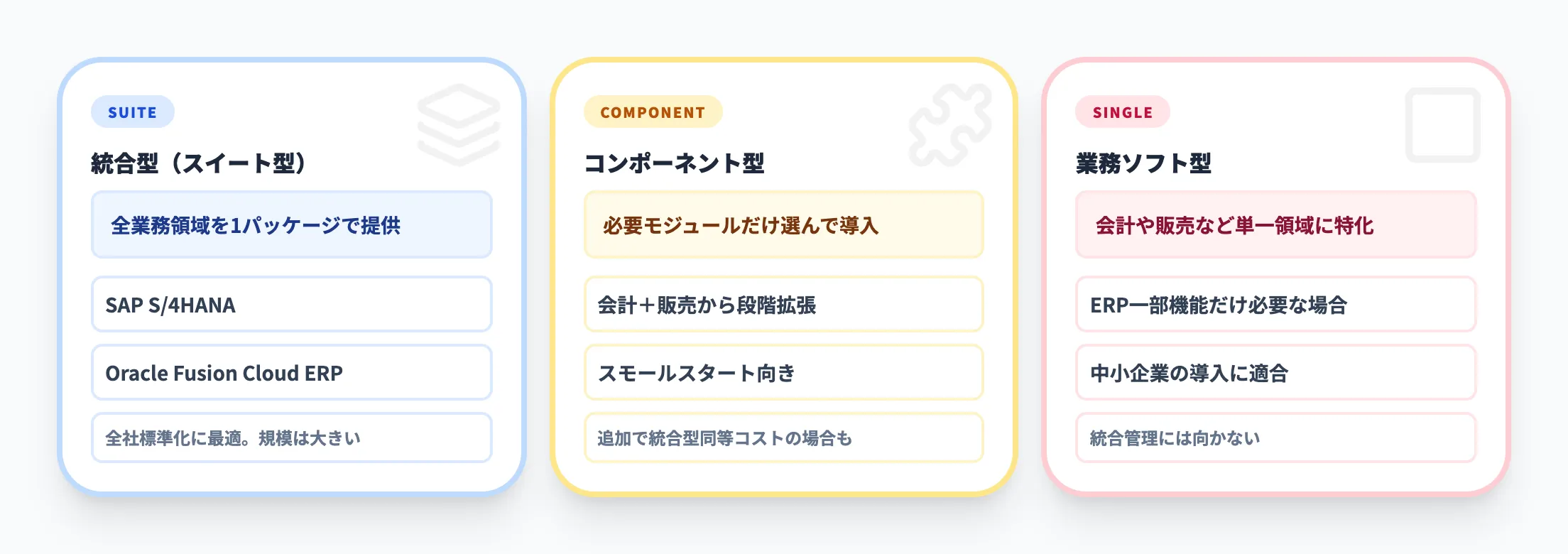

ERPパッケージの種類と代表的な製品
ここでは、「どういうタイプのERPパッケージがあり、どんな製品が代表例か」を俯瞰します。
グローバルで広く使われる海外製ERPと、日本企業のニーズに最適化された国産ERP、そのうえでクラウド/オンプレ/ハイブリッドという提供形態の違いを押さえておくと、候補を検討しやすくなります。
グローバル大手ERPパッケージ
世界中の大企業・グローバル企業で採用されている代表的なERPパッケージとしては、次のような製品があります。
SAP S/4HANA

参考:SAP
SAP S/4HANAは、会計・人事・サプライチェーンなどを統合的にカバーするSAP社の中核ERPスイートです。オンプレミス版とクラウド版(SAP S/4HANA Cloud)が用意されており、自社データセンターにインストールする形から、SAPがインフラとアップデートを提供するSaaS型まで、複数の選択肢があります。
特に、グローバルで多数の拠点を持つ製造業・流通業・サービス業において、マルチカンパニー/マルチ通貨/マルチ言語対応と、豊富な業種別テンプレートが強みとされています。
Oracle Fusion Cloud ERP

参考:Oracle
Oracle Fusion Cloud ERPは、Oracleが提供する完全クラウド型(SaaS)のERPスイートです。財務会計・調達・プロジェクト管理・リスク管理などを網羅し、AIによる自動化やアナリティクスを標準機能として組み込んでいる点が特徴です。
インフラはOracle側が管理し、定期的な機能アップデートが自動提供されるモデルのため、「オンプレミスの保守負荷から脱却したい」「最新機能を継続的に取り込みたい」という企業で採用が進んでいます。
Microsoft Dynamics 365 Finance / Supply Chain Management

参考:Microsoft
Microsoft Dynamics 365 Finance / Supply Chain Managementは、財務・債権債務・サプライチェーン・生産などをカバーするクラウドベースのグローバルERPソリューションです。
Microsoft Azure上で提供され、Power PlatformやOffice、Teamsなどとの連携により、現場から経営までの情報連携を一気通貫で構築しやすいのが特徴です。マイクロソフト製品を広く使っている企業にとっては、UIや運用の親和性が高い選択肢になります。
Workday(Workday Enterprise Management Cloud)

参考:Workday
Workdayは、もともと人事・タレントマネジメント領域を起点に成長してきたクラウド型の統合業務プラットフォームで、現在は財務管理・調達・業務オペレーションまで含めた「エンタープライズ・マネジメント・クラウド」として位置づけられています。
HRとファイナンスのデータを単一のデータモデル上で扱える構造が特徴で、グローバルに分散した人材とコスト構造を統合的に可視化したい企業に選ばれています。
これらのグローバルERPは、「マルチカンパニー前提」「グローバル拠点の管理」「IFRS・各国会計基準対応」などに強みがあり、グローバル展開を意識するエンプラ企業の第一候補になりやすい製品群です。
国産ERPパッケージ・業種特化型ERP
日本企業の商習慣や法制度に最適化された国産ERPパッケージも、依然として強い存在感を持っています。代表的なものとして、次のような製品が挙げられます。
OBIC7(オービック)

参考:OBIC7
OBIC7は、オービックが自社開発し、開発から導入・サポートまで一貫体制で提供している国産ERPパッケージです。会計、人事・給与、就業、生産、販売、経営分析など複数のシステムで構成され、必要な機能を組み合わせて導入できる柔軟な構成が特徴です。
対象は年商100億〜500億円以上の中堅〜大企業で、オンプレミスとクラウドの両方に対応。法改正へのタイムリーな対応や、豊富な導入実績にもとづいたテンプレートが強みとされています。
GLOVIA(富士通)

参考:GLOVIA
GLOVIAは、富士通ジャパンが提供する大企業向け統合ERPシリーズで、財務会計・管理会計・人事給与・販売管理・生産管理・貿易管理などを幅広くカバーする製品群です。累計2万サイト以上の導入実績があり、40年以上にわたり日本企業の基幹業務を支えてきたとされています。
製造業・流通業・サービス業など、業種ごとのテンプレートやソリューションが用意されており、既存資産(ホスト・オフコン・レガシーシステム)からの移行パスを確保しやすい点も評価されています。

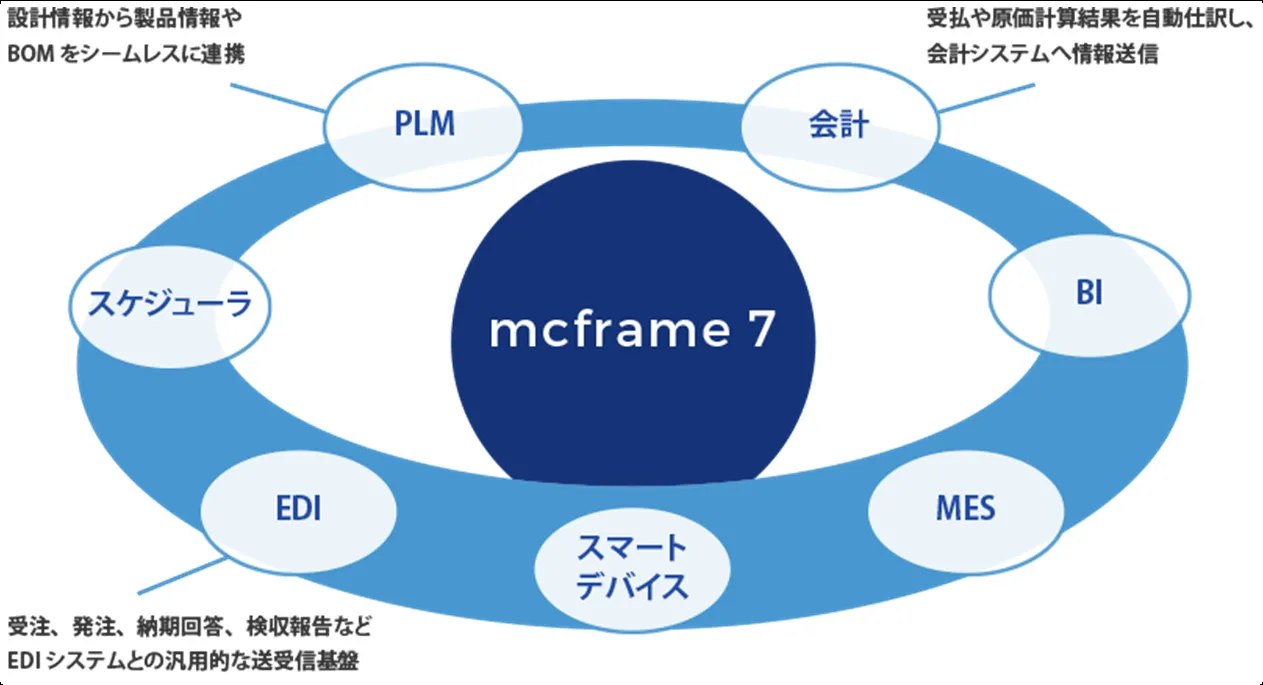

mcframeシリーズ(ビジネスエンジニアリング)

参考:mcframe
mcframeは、「日本の製造業向け」に特化した国産パッケージ群で、生産管理・販売管理・原価管理など「ものづくりのコアプロセス」を強みとしています。
- mcframe 7:生産・販売・原価のSCM領域を中心に、製造業の現場目線で設計されたパッケージ
- mcframe GA/CS/X:海外拠点向けの会計/ERP、クラウド対応の「ものづくりクラウドERP」など、用途に応じたラインナップ
製造業の実務に即した機能や、日本の商習慣に合わせたきめ細かな設定が評価されており、「グローバル本社はSAP/Oracle、海外子会社や製造現場はmcframe」といった役割分担で使われる構成も見られます。
その他の国産ERP・会計中心ERP
このほかにも、会計領域を中心としたERPパッケージ(例:ProActive E2 など)や、プロジェクト型ビジネスに特化したERP、建設・不動産・教育など特定業界に特化したERPなど、用途別・業界別の国産製品が多数存在します。
ERPパッケージの費用相場と料金の考え方
ERPパッケージの費用は、「ライセンス料」だけでなく、「導入プロジェクト費用」「インフラ・運用費用」まで含めて考える必要があります。このセクションでは、費用の内訳と、見積もりを評価するときの考え方を整理します。
ERPパッケージの主な費用項目
ERPパッケージの導入・運用にかかわる費用は、大きく次の3つに分けて考えると整理しやすくなります。
-
ソフトウェアライセンス費用
- ERPパッケージ本体のライセンス
- オプションモジュール(生産管理、プロジェクト管理、人事給与など)
- 同時接続ユーザー数・利用者区分(フルユーザー/参照ユーザーなど)に応じた課金
-
導入プロジェクト費用
- 現状調査・要件定義・Fit/Gap分析
- 設計・設定(パラメータ)、アドオン開発
- データ移行、テスト、教育・トレーニング
- ロールアウト・定着化支援
-
インフラ・運用費用
- クラウドの場合:サブスクリプション利用料(IaaS/SaaS)、バックアップ・DRオプションなど
- オンプレミスの場合:サーバー・ストレージ・ネットワーク機器、OS/DBライセンス、保守費用
- 運用・保守人件費(障害対応、問い合わせ対応、設定変更、アップグレード対応など)
見積書を見るときは、「ソフト代」と「導入費用」と「インフラ・運用」を分解して把握しておくと、他社製品との比較や、クラウド/オンプレの比較がしやすくなります。
ライセンス体系の基本パターン
ERPパッケージのライセンス体系は製品によって異なりますが、代表的なパターンは次の通りです。
-
ユーザー課金型
- 利用ユーザー数(もしくは同時接続ユーザー数)に応じてライセンス料が決まるモデル。
- 「フル機能ユーザー」「参照のみユーザー」など、権限に応じて単価が分かれていることも多く、ロール設計とセットで検討する必要があります。
-
モジュール課金型
- 会計、販売、在庫、生産、人事など、利用するモジュール単位でライセンス料が発生するモデル。
- 導入当初は会計+販売+在庫だけに絞り、後から生産・人事を追加する、といった段階導入がしやすい反面、追加モジュールの費用を中長期で見積もっておく必要があります。
-
サブスクリプション(クラウド)型
- クラウドERPの場合、ユーザー数やモジュール構成に応じた月額/年額の利用料として提示されるケースが一般的です。
- インフラ費用・バージョンアップ費用を含んだ「一体型」の料金体系になっていることが多く、オンプレミスと比較するときは、5〜7年程度の総コストで見るのが現実的です。
導入プロジェクト費用の考え方
ERPパッケージの導入費用は、ソフトウェア本体よりも「導入プロジェクト」にかかるコストの方が大きくなることが珍しくありません。代表的な費用要素は次の通りです。
-
Fit/Gap分析・基本設計
- 標準機能と自社業務のギャップを整理し、「標準に寄せる領域」「アドオンで対応する領域」を決めるフェーズ。
- ここでの方針がアドオン量・テスト工数・将来のアップグレード性に大きな影響を与えます。
-
設定作業・アドオン開発
- マスタ・パラメータ設定、画面レイアウト調整、帳票定義などの作業。
- ギャップをアドオンで埋める場合は、個別開発の工数が積み上がります。
-
データ移行・テスト
- 既存システムからのマスタ・トランザクション移行、および結合テスト・総合テスト。
- 過去データをどこまで移行するか、移行を何回リハーサルするかで工数が大きく変わります。
-
教育・定着化支援
- キーユーザー向けトレーニング、マニュアル整備、FAQ対応、稼働直後のサポートなど。
- ここを削り過ぎると、せっかく導入したERPパッケージが「使われないシステム」になりかねません。
見積もりに「導入一式」「設定・開発一式」とだけ書かれている場合は、上記のどの作業がどこまで含まれているのか、粒度を確認しておくことが重要です。
クラウドERPとオンプレミスERPの費用構造の違い
クラウドERPとオンプレミスERPでは、費用の出方が異なります。
-
クラウドERP
- 初期費用は比較的抑えやすい一方、毎月/毎年の利用料が継続的に発生します。
- バージョンアップやインフラ更改の費用は利用料に含まれることが多く、「一定のランニングコストで最新状態を維持する」モデルになります。
-
オンプレミスERP
- サーバー・ストレージ・ミドルウェア・ERPライセンスなど、初期のハードウェア/ソフトウェア投資が大きくなりがちです。
- 5年〜7年ごとにハード更改や大規模バージョンアップの費用が発生し、年次の保守費用も別途かかります。
どちらが安いかは、「何年使う前提か」「ユーザー数がどの程度増えるか」「どこまで自社でインフラを持つか」によって変わります。見積もり比較の際は、5〜10年程度のスパンでトータルコストを試算することが欠かせません。
なお、クラウドERPの詳細な特徴やメリット・デメリットについては、以下の記事で詳しく解説していますので、併せてご覧ください。
▼クラウドERP解説記事▼
クラウドERPとは|メリット・デメリットとオンプレミスERPとの違いをわかりやすく解説 | AI総合研究所
この記事ではクラウドERPとは何かを解説し、オンプレミスERPとの違い、メリット・デメリット、向いている企業の条件や選定時のチェックポイントも整理します。
https://www.ai-souken.com/sap-erp/what-is-cloud-erp

コストを評価するときのポイント
ERPパッケージの費用を評価するときは、次のような観点を意識すると判断しやすくなります。
-
初期費用とランニング費用のバランス
- 初期費用が安いクラウドでも、ユーザー数や利用モジュールが増えるとランニング費用が膨らむことがあります。
- 逆にオンプレミスは初期投資が大きい分、長期利用で1ユーザーあたりの単価が相対的に下がるケースもあります。
-
アドオン・カスタマイズの比率
- アドオンが多いほど導入費用は増え、将来のバージョンアップコストも上がります。
- 「どこまで標準機能に寄せるか」を、コストと将来の柔軟性の観点から検討する必要があります。
-
ライセンスの増減シナリオ
- 3年後・5年後にユーザー数がどの程度増えるか、子会社・海外拠点へ展開するか、といったシナリオによって、ライセンス費用のカーブは大きく変わります。
- 先々の増減も含めて「ライセンス構造が自社に合っているか」を見ることが重要です。
-
運用・保守の内製/外注バランス
- 自社でどこまで運用・保守を担うのか、どこから先をベンダーやパートナーに委託するのかによって、必要なスキルセットとコスト構造が変わります。
ERPパッケージは、「ライセンス価格」そのものよりも、導入〜運用〜更改までのライフサイクル全体のコスト設計が重要になります。個々の見積もり金額だけで比較するのではなく、「5〜10年使い続ける前提でのトータルコストと、その対価として得られる業務・経営上の効果」をセットで評価する視点が求められます。
ERPパッケージの選び方
ここでは、「どのERPパッケージを選ぶべきか」を検討するときの観点を整理します。
個別の製品名よりも、自社の条件と照らして何を優先すべきかをはっきりさせておくことが重要です。

1. 自社の業種・業務に対する標準機能の適合度
最初の比較軸は、「そのパッケージの標準機能が、自社の業種・業務をどこまでカバーしているか」です。
- 製造業なら:生産管理・原価管理・在庫管理・品質管理などの粒度
- 流通・小売なら:店舗/EC/卸の多チャネル、在庫・価格ルールの柔軟性
- プロジェクト型ビジネスなら:工数管理・プロジェクト別損益・契約形態の多様さ
など、自社の“差別化ポイント”に近い業務ほど、標準機能の適合度を重視します。
RFPや比較表を作るときは、
「一般的な販売管理」「一般的な経費精算」といった抽象的な表現ではなく、
- どの単位で収益・コストを見たいか
- どのタイミングで在庫や原価を確定させたいか
- どのレベルで実績を集計したいか
といった管理粒度レベルまで落とし込んで、標準機能でどこまで表現できるかを確認します。
2. カスタマイズ方針と拡張性(アドオン・API連携)
どれだけ標準機能が充実していても、すべてをパラメータ設定だけで済ませることはできません。
そこで重要になるのが、「カスタマイズと拡張のしやすさ」です。
見るべきポイントは、例えば次のような点です。
-
アドオン開発のやり方
- ベンダー専用ツールが必要か、一般的な開発言語で書けるか
- 標準テーブル・画面をどこまで拡張してよい設計か(拡張ポイントの整理度合い)
-
外部連携のしやすさ
- REST API やイベント連携がどこまで整備されているか
- iPaaS や連携基盤と組み合わせた実績があるか
- SaaS(CRM、WMS、BI、ワークフローなど)とのテンプレート連携が用意されているか
-
アップグレード時の影響
- アドオンや連携の影響範囲を機械的にチェックできる仕組みがあるか
- 過去のバージョンアップでどの程度の工数がかかっているか(実績)
「なんでもアドオンで作れる」こと自体がメリットなのではなく、
将来のアップグレードを前提に、どこまで安全に拡張できるかが選定時のポイントになります。
3. ベンダー・導入パートナーの体制と実績
ERPパッケージは、製品そのもの以上に「誰が導入・運用を支えるか」が成否を分けます。
-
対象業種・業務での導入実績
- 同じ業種・同じ規模帯での事例がどの程度あるか
- 海外拠点/グループ会社展開の経験があるか
-
プロジェクト体制
- 要件定義〜移行〜定着化までを一気通貫で担当できるか
- 会計・税務・人事・製造など、業務コンサルタントを含んだ体制を組めるか
-
稼働後のサポート
- 障害対応だけでなく、制度改正や業務改善ニーズに対してどこまで踏み込んだ提案があるか
- アップグレード時の支援実績や、長期的なロードマップ共有のスタイル
RFPやコンペでは機能比較に目が行きがちですが、「5〜10年付き合えるパートナーかどうか」という視点で、プロジェクトマネジメント力・現場とのコミュニケーション力も含めて評価しておくべきでしょう。
4. 提供形態(クラウド/オンプレ/ハイブリッド)の適合性
同じERPパッケージでも、クラウド版・オンプレ版・ハイブリッド構成など、複数の選択肢が用意されていることが多くあります。
ここでは「どれが優れているか」ではなく、自社の制約条件と方針にフィットするかが判断軸になります。
-
セキュリティ・コンプライアンス
- データをクラウドに置けるか(業界ガイドラインや社内ポリシー)
- データ所在国・暗号化・アクセス制御の要件
-
ネットワーク・拠点構成
- 海外拠点や工場からのアクセス経路
- オフライン時の運用要件の有無
-
インフラ運用のスタンス
- データセンター運用を続けるのか、段階的に縮小していくのか
- インフラ人材をどこまで社内に抱えるのか
ERPパッケージを選ぶときは、「製品名」だけでなく、どの提供形態を前提にした導入なのかをセットで比較する必要があります。
5. ライセンスモデルと中長期のコストイメージ
費用の詳細は前のセクションで整理しましたが、製品選定の段階でも、
- ユーザー数の増減
- モジュール追加の可能性
- 海外展開・グループ会社展開の有無
といったシナリオを置いて、5〜10年単位のライセンス費用カーブをざっくりでも描いておくと、後から「想定外に高くついた」という事態を避けやすくなります。
特に、
- フルユーザーと参照ユーザーの区分
- 一部部門だけ別システムにする場合の割引条件
- グループ全体ライセンス/会社単位ライセンス などの扱い
といった項目は、後から見直すのが難しい条件なので、見積り段階で細かく確認しておきたいポイントです。
6. 自社のITロードマップとの整合性
最後に、ERPパッケージを単体で見るのではなく、自社のITロードマップ全体の中でどう位置づけるかも重要です。
- データ基盤・BI・生成AIなど、今後強化したい領域との連携のしやすさ
- CRM や生産系システムなど、周辺システムとの役割分担(すべてERPに寄せるのか、一部は専用SaaSに任せるのか)
- 将来の組織再編・事業再編・海外展開などに対応できる拡張性
ERPパッケージは、一度入れると10年前後は使い続ける前提の投資になります。
目先の機能差だけで判断するのではなく、「3年後・5年後のシステム全体像の中で、どの位置に置くのか」を見据えたうえで、候補を絞り込んでいくことが重要です。
ERPパッケージ導入プロジェクトの進め方
ここでは、「ERPパッケージを導入するプロジェクト」を想定して、典型的な進め方と押さえておきたいポイントを整理します。
スクラッチ開発や単純なSaaS導入とは異なり、標準機能に業務を寄せるか/アドオンで拡張するかという判断が、プロジェクト全体を通じて重要なテーマになります。

なお、ERP導入の具体的な進め方やプロセス、失敗パターンについて詳しく知りたい方は、以下の記事も併せてご覧ください。
▼ERP導入の教科書▼
ERP導入の教科書|メリットや導入プロセス、よくある失敗と対策を解説 | AI総合研究所
ERP導入の目的やメリット・デメリット、導入プロセス、よくある失敗パターンと成功のポイント、検討時に使えるチェックリストを分かりやすく解説します。
https://www.ai-souken.com/sap-erp/how-to-introduce-erp

1. 目的・スコープを明確にする
最初のステップは、「なぜERPパッケージなのか」「どこまでを対象とするのか」をはっきりさせることです。
-
目的の例
- 全社でバラバラな基幹システムを統合したい
- グローバル拠点を含めた単一の会計・在庫基盤を作りたい
- 将来のデータ活用・AI活用の土台を整えたい
-
スコープの例
- 会計+販売+在庫のみを対象とし、生産・人事は次フェーズとする
- まずは日本本社のみ、その後グループ会社や海外拠点へロールアウトする
ここが曖昧なまま進めると、「あれもやりたい、これもやりたい」とスコープが肥大化し、Fit/Gapやアドオンの議論も発散しがちです。ERPパッケージで何を標準化したいのかを、経営層・事業側・IT側で共通認識にしておくことが重要です。
2. Fit/Gap分析:標準機能と自社業務のギャップ整理
次に、パッケージの標準機能と自社の現行業務・あるべき業務の差分を整理します。ここがERPパッケージ導入プロジェクトの「心臓部」です。
- 現状業務の棚卸し
- 業務フロー図、入力帳票、レポート例などをベースに、現行プロセスを可視化
- 標準機能とのマッピング
- どの業務がどのモジュール・トランザクションで実現できるかを確認
- ギャップの分類
- 「運用で吸収できる」
- 「パラメータ設定で吸収できる」
- 「標準機能の使い方を変えれば吸収できる」
- 「アドオンや外部連携が必要」
このとき、「現行業務を100%再現すること」を目標にしないことがポイントです。
どこまで業務を標準プロセスに寄せるか、どこから先を“自社の差別化領域”としてアドオンで残すかを議論し、プロジェクト方針として合意しておく必要があります。
3. 設計・設定・アドオン開発
Fit/Gap分析の結果にもとづき、具体的なシステム設計に進みます。
-
設計
- マスタ構造(コード体系・階層)、承認フロー、締め処理、原価計算ロジックなどの設計
- 標準画面・帳票のどこを変更/追加するか、アドオン画面をどこに配置するか
-
設定(パラメータ)
- 勘定科目・部門・製品・取引先などのコード設計
- 伝票種別、ステータス遷移、承認ルート、税区分などの細かなルール設定
-
アドオン開発
- 自社特有の受注ロジック、原価計算、レポートなど、標準機能で代替できない部分を追加開発
- 可能な限り「標準の拡張ポイント」を使い、将来のアップグレードへの影響を減らす設計にする
ERPパッケージでは、「どこまでを設定でやりきるか」「どこから先をアドオンにするか」の線引きが、後々の保守性やアップグレード容易性に直結します。短期的な要望だけで判断せず、3〜5年後の拡張・改訂も見据えた設計を意識する必要があります。
4. マスタ整備・データ移行
多くのプロジェクトでボトルネックになるのが、マスタ整備とデータ移行です。ERPパッケージでは、共通マスタ・共通コード体系が前提になるため、ここでの品質がシステム全体の品質に直結します。
-
マスタ整備
- 既存システムごとにバラバラなコード体系(勘定科目・品目・得意先/仕入先など)を統合
- 重複・表記揺れ・不使用マスタの整理
- 将来の分析・レポーティングを見据えたコード設計(粒度・階層)
-
データ移行
- どの時点の残高・オープントランザクションを移行するか
- 過去何年分の履歴データを持ち込むか、参照専用のアーカイブにするか
- 何回リハーサルを行うか(テスト移行、本番移行)と、そのスケジュール
「マスタ整備は現場に任せる」というスタンスだと、品質・スケジュールともにリスクが高くなります。IT部門やプロジェクトチームが、マスタ設計の方針とチェックルールを明確に定義し、現場と伴走する体制を取ることが重要です。
5. テスト・トレーニング・稼働準備
設計と設定・開発が一通り終わったら、テストとトレーニングを通じて「実際に業務が回るか」を確認します。
-
テスト
- 単体テスト・結合テストで機能面を確認
- 代表的な業務シナリオ(受注〜出荷〜請求〜入金、発注〜仕入〜支払、決算処理など)を通しで流す業務テスト
- 例外パターン(返品・値引き・キャンセル・分納・部分入金など)も含めたテストケースを作成
-
トレーニング
- キーユーザー向けの詳細トレーニング
- 一般ユーザー向けの操作説明会・動画・簡易マニュアル
- よくある質問(FAQ)や問い合わせ窓口の整備
-
稼働準備
- カットオーバー方式(ビッグバン/段階移行)の決定
- 稼働初日のサポート体制(現場常駐・ヘルプデスク)の準備
- 想定されるトラブルと暫定対応ルールの整理
ERPパッケージは、稼働初日の混乱が想定されるため、「本番稼働週はプロジェクトメンバーが現場をベタ付きで支援する」といった体制をあらかじめ計画しておくと安心です。
6. 稼働後の定着化・改善・アップグレード
ERPパッケージ導入プロジェクトは、本番稼働で終わりではなく、稼働後の定着化と継続的な改善・アップグレードが重要になります。
-
定着化
- 実績データを使ったレポート・KPIダッシュボードを整備し、「使うほどメリットが分かる」状態を作る
- 現場からの改善要望を整理し、設定変更で対応できるものと小規模開発が必要なものに仕分けする
-
改善サイクル
- 稼働後3〜6ヶ月程度で「初期改善リリース」を計画しておく
- 半期・年度ごとに業務見直しとシステム改善計画を策定する
-
アップグレード計画
- ベンダーのバージョンアップポリシー・サポート終了時期を把握し、2〜3年単位のアップグレード方針を決める
- アドオンや外部連携に対する影響調査・テストの進め方をテンプレート化する
ERPパッケージを長く使い続けるためには、「導入プロジェクト」と「運用・改善・アップグレード」を切り離さず、ロードマップとして一体で設計することが欠かせません。
IT部門としては、稼働後もベンダー・導入パートナーと定期的にレビューの場を持ち、機能追加やクラウド移行など、中長期の選択肢を検討し続けることが重要です。
まとめ:自社にとって最適なERPパッケージを選ぶために
ここまで見てきたように、ERPパッケージは「ERPの考え方を製品として具現化したもの」であり、標準プロセス・共通データモデル・ベンダーロードマップを一体で提供するプラットフォームです。一方で、標準機能の制約やカスタマイズの扱い、ライセンス構造、ベンダー依存といった固有のトレードオフも抱えています。
IT部門やDX推進部門として重要なのは、「ERPパッケージを入れるか/入れないか」ではなく、次のような観点で自社にとっての必然性を整理することです。
- どの業務領域を、どのレベルまで標準化したいのか
- どの指標を、どの粒度でタイムリーに把握したいのか
- グローバル展開やM&Aなど、将来の組織・事業の変化にどう備えたいのか
- 自社のITロードマップの中で、ERPパッケージをどの位置に置くのか
そのうえで、候補となるERPパッケージについては、
- 自社の業種・業務と標準機能の適合度
- カスタマイズ方針と拡張性(アドオン・API・外部連携)のバランス
- ベンダー/導入パートナーの体制・実績・サポート力
- クラウド/オンプレ/ハイブリッドなど提供形態の適合性
- ライセンスモデルと中長期のコストカーブ
といった軸で比較検討していくことになります。
ERPパッケージの導入は、単なるシステム更改ではなく、全社の業務プロセスとデータ構造を見直す大きな変革プロジェクトです。だからこそ、
- 目的・スコープを早い段階で明確にすること
- Fit/Gap分析を通じて「標準に寄せる領域」と「差別化として残す領域」を合意すること
- 稼働後の定着化・改善・アップグレードまで含めたロードマップを描いておくこと
が成功の鍵になります。
もし社内での議論をこれから始める段階であれば、まずは
- 現状の基幹システムと業務プロセスの「痛み」を棚卸しする
- 「ERPパッケージで解決したい課題」と「ERPでなくても解決できる課題」を切り分ける
- 2〜3製品程度に候補を絞り、ベンダーおよび導入パートナーからデモと概算見積もりを取得する
といったステップから着手すると、机上の議論だけでは見えなかった具体的な論点が浮かび上がってきます。
本記事で整理した視点をベースに、
「自社にとってERPパッケージを核にしたアーキテクチャが本当にふさわしいのか」
「もし採用するなら、どの製品・どの導入パターンが現実的なのか」
を検討していく足がかりにしていただければ幸いです。
