この記事のポイント
ERP導入の目的と検討すべきタイミングを整理
投資・プロジェクト視点でのメリットと負荷を解説
構想策定〜定着化まで導入プロセスを分解
典型的な失敗パターンと対策ポイントを提示
2026年のクラウドERP・AI統合を踏まえた最新の導入トレンド

Microsoft MVP・AIパートナー。LinkX Japan株式会社 代表取締役。東京工業大学大学院にて自然言語処理・金融工学を研究。NHK放送技術研究所でAI・ブロックチェーンの研究開発に従事し、国際学会・ジャーナルでの発表多数。経営情報学会 優秀賞受賞。シンガポールでWeb3企業を創業後、現在は企業向けAI導入・DX推進を支援。
ERPの導入・刷新は、単なるシステム入れ替えではなく、今後の経営と業務プロセスを左右する大きな意思決定です。
本記事では、ERP導入の目的やメリット・デメリット、導入プロセスの全体像、よくある失敗パターンと成功のポイントまでを整理し、判断のための視点を解説します。2026年のクラウドERP・AI統合の最新動向も踏まえています。
目次
ERPを導入する目的と、導入を検討すべきタイミング
ERP導入は、解決したい経営課題や業務課題が明確にあるかどうかで判断すべきテーマです。ここでは、代表的な導入目的と、どのようなタイミングで本格検討に踏み切るべきかを整理します。

ERPを導入する主な目的
バラバラな業務システム・Excelを統合し、データを一元管理したい
販売管理、在庫管理、会計、人事給与などが別々のシステムやExcelで運用されている企業では、現場に次のような無駄とリスクが日常的に発生しています。
- 同じ情報を何度も入力している
- 部門ごとに数字が合わない
- 修正やトラブル対応のたびに人手がかかる
ERP導入の典型的な目的は、こうしたサイロ化した業務・データを1つの基盤に集約することです。共通マスタの管理がしやすくなり、トラブルの原因も追いかけやすくなります。
経営判断に必要な数字をタイムリーに把握したい
月次決算が出るまで売上や利益が見えない、事業別・拠点別の損益が把握しにくい。こうした状況もERP導入が検討されるきっかけになります。取引・在庫・コスト情報が1つの基盤で管理されると、把握できる数字の種類は次のように広がります。
- 事業別・製品別の収益性
- 注文件数や在庫回転などのKPI
- 予算実績・見込みのギャップ
これらをタイムリーに見られる状態をつくることで、数字に基づいた経営判断を行いやすくなります。
業務プロセスを標準化し、属人化・ブラックボックス化を解消したい
「この処理は特定の担当者しかやり方が分からない」「手順が人によって違う」といった属人化は、システムがバラバラなほど発生しがちです。ERP導入では、システム置き換えと同時に業務フローを見直し、運用ルールを整理していきます。整理対象となる代表的な論点は次のとおりです。
- どの部署が何をいつ入力するのか
- どのルートで承認するのか
- 例外処理をどう扱うのか
結果として業務プロセスの標準化・見える化が進み、担当者が変わっても回る業務に近づけることができます。
既存システムの老朽化・保守負担を解消したい
オンプレミスのスクラッチシステムや古いERPを長年使い続けている企業では、目に見えにくいリスクが静かに蓄積していきます。代表的なものは以下のとおりです。
- 対応できるエンジニアが減っている
- ベンダーサポートが終了しつつある
- 法改正やセキュリティ対策への追従が重荷になっている
こうした状況をきっかけに「このタイミングで次世代ERPに刷新しよう」という動きになるケースも多く、老朽化リスクの低減と運用コスト構造の見直しも主要な導入目的の一つです。
ERP導入を本格検討すべきタイミング
導入の目的と並んで重要なのが、「いつ本格検討に踏み切るか」です。次のような兆候が見え始めたら、ERP導入・刷新を前向きに検討するサインと考えられます。
データ不整合や手戻りが慢性化しているとき
部門ごとに数字が合わない、締め処理のたびに突合する作業が発生する。こうした状態が常態化している場合は、既存の仕組みだけでの改善には限界が近づいています。「一部の現場努力では吸収しきれないレベルの歪み」が見えるようになったら、基盤から見直すタイミングです。
事業の拡大・再編で既存システムが追いつかなくなっているとき
新規事業や海外展開、M&Aなどで組織構造や取引形態が大きく変わっているのに、システム側は当初想定のまま運用されているケースは少なくありません。よくあるのは次のような状態です。
- 新しい事業だけ別システム・Excelで運用している
- グループ内でERPがバラバラに乱立している
このような状態に陥ったら、事業の姿に合わせてERPのあるべき姿を再設計するタイミングと言えます。
レガシーシステムのリスクが投資を先送りするリスクを上回り始めたとき
古いERPやスクラッチシステムを使い続けるのも一つの選択肢ですが、保守要員の確保、セキュリティ、法改正対応などを考えると、いずれ「使い続けるリスク」の方が大きくなります。サポート終了予定や人材リスクを踏まえたうえで、次の問いを逆算しておくことが重要です。
- いつまで今のシステムを使い続けられるか
- その間にどこまで刷新準備を進めるべきか
この逆算を経て、計画的にERP導入・刷新を進める発想が重要です。
次のセクションでは、こうした目的とタイミングを前提に、ERP導入のメリット・デメリットを投資・プロジェクトの視点から整理していきます。
ERP導入のメリット・デメリット

ERP導入を検討するとき、多くの企業が気にするのは「本当にそこまで投資する価値があるのか」という点です。ここでは、機能面ではなく、プロジェクト・投資として見たときのメリットとデメリットに絞って整理します。
ERP導入のメリット
経営管理の“解像度”が上がる
ERP導入の大きな効果は、財務・販売・在庫・人事といった情報が同じ基盤上でつながることで、経営管理の「解像度」が上がることです。部門別・事業別・拠点別の損益や在庫水準、案件の進捗などを同じ前提で見られるようになり、感覚ではなく共通の数字をベースに議論できるようになります。経営会議や予算策定の質を底上げする、目に見えにくいものの大きなメリットです。
全社最適の視点で業務を設計し直せる
サイロ化したシステムを前提に業務を積み重ねてきた組織は、どうしても「部門最適」に寄りがちです。ERP導入では業務フローとシステム構成を一度バラして再設計するため、「どの情報をどこで持つべきか」「どこまでを誰の責任範囲にするか」を全社の視点で引き直す機会になります。結果として、二重入力や不必要な承認ルートの削減、同じようなシステムの乱立解消など、業務コストの削減につながるケースも少なくありません。
ITコスト構造を見直すきっかけになる
古い基幹システムを長年延命していると、保守契約、ハードウェア更改、個別システムの増築などでITコストが積み上がり、全体像が見えにくくなります。ERP導入はこれらを棚卸しして、コスト構造を整理し直すきっかけになります。具体的には、次のような問いに答えられる状態を目指します。
- 何にいくらかかっているのか
- 何を統合・廃止できるのか
クラウドERPやパッケージERPを導入する場合は、「インフラ+アプリ」の一体契約にまとめることで、コスト構造をさらにシンプルにすることも可能です。
人材・ノウハウの属人化を減らせる
自社開発や局所的なカスタマイズが進んだシステムは、「その人がいないと触れない」「そのベンダーしか分からない」という状態になりがちです。汎用的なERP製品に乗せ替えると、属人化を解消する複数の効果が生まれます。
- 製品自体のドキュメントや教育プログラムが使える
- 経験者を採用・外部から調達しやすくなる
こうした環境変化により、IT人材・業務ノウハウの属人化リスクを下げる効果が期待できます。
ERP導入のデメリット・負荷
初期投資とプロジェクト負荷が大きい
ERP導入は規模にもよりますが、数年単位のプロジェクトになることが珍しくありません。表面に見えるライセンス費・インフラ費以外にも、目に見えにくいコストが積み上がっていきます。代表的なのは次の3つです。
- コンサルティング・導入支援費用
- 自社側のプロジェクト要員の人件費
- 現場ヒアリングやテストにかかる時間
既存の業務を維持しながら並行して進める必要があるため、現場・情報システム部門ともに一定期間は負荷が高くなることを前提にしておく必要があります。
業務が一時的に不安定になるリスクがある
システムと業務フローを大きく入れ替える以上、移行期にはどうしても混乱が起きやすくなります。新しい画面や操作方法への慣れ、マスタ・データの見直し、承認ルートの変更などが重なれば、稼働直後は処理遅延やミスが増えることもあります。教育・マニュアル・サポート体制をしっかり整えていても、切り替え直後の数カ月は生産性が一時的に落ちる可能性がある、という前提で計画を立てておくと良いでしょう。
カスタマイズのやり方次第で“負債”を再生産してしまう
「現場の要望をすべて取り込む」形でカスタマイズを重ねると、ERPであっても結局は従来と同じような“ブラックボックスシステム”が出来上がってしまいます。標準機能の考え方と合わないカスタマイズを多用した場合に起きやすいのは、次のような将来リスクです。
- バージョンアップのたびに改修が必要になる
- ベンダー変更やクラウド移行が難しくなる
「どこまでカスタマイズするか」「どこからは業務側で歩み寄るか」という線引きが曖昧なまま進めると、投資額の割に身動きのとれないシステムを新しく作るだけになりかねません。
短期的な費用対効果を出しにくい
ERP導入は単発のコスト削減施策というより、中長期の基盤づくりに近い投資です。老朽化リスクの低減や経営管理高度化、業務標準化といった効果は、導入直後にすべて数字で見えるわけではありません。「1〜2年で投資回収したい」といった短期の期待値を設定すると、どうしてもギャップが生まれます。ERP導入を検討するときは3〜5年程度のスパンで効果を評価する前提に立ち、期待値とスケジュール感を経営と共有しておくことが重要です。
このように、ERP導入には大きなメリットがある一方で、プロジェクトの負荷や投資規模、やり方を誤ったときのリスクも無視できません。
AI総合研究所では、AIの活用によりERPの入力や承認を自動化し、バックオフィス業務を変革する支援を実施しています。
次のセクションでは、こうした前提を踏まえながら、ERP導入の全体プロセスをステップごとに整理し、「どこで何を決めるべきか」を具体的に見ていきます。

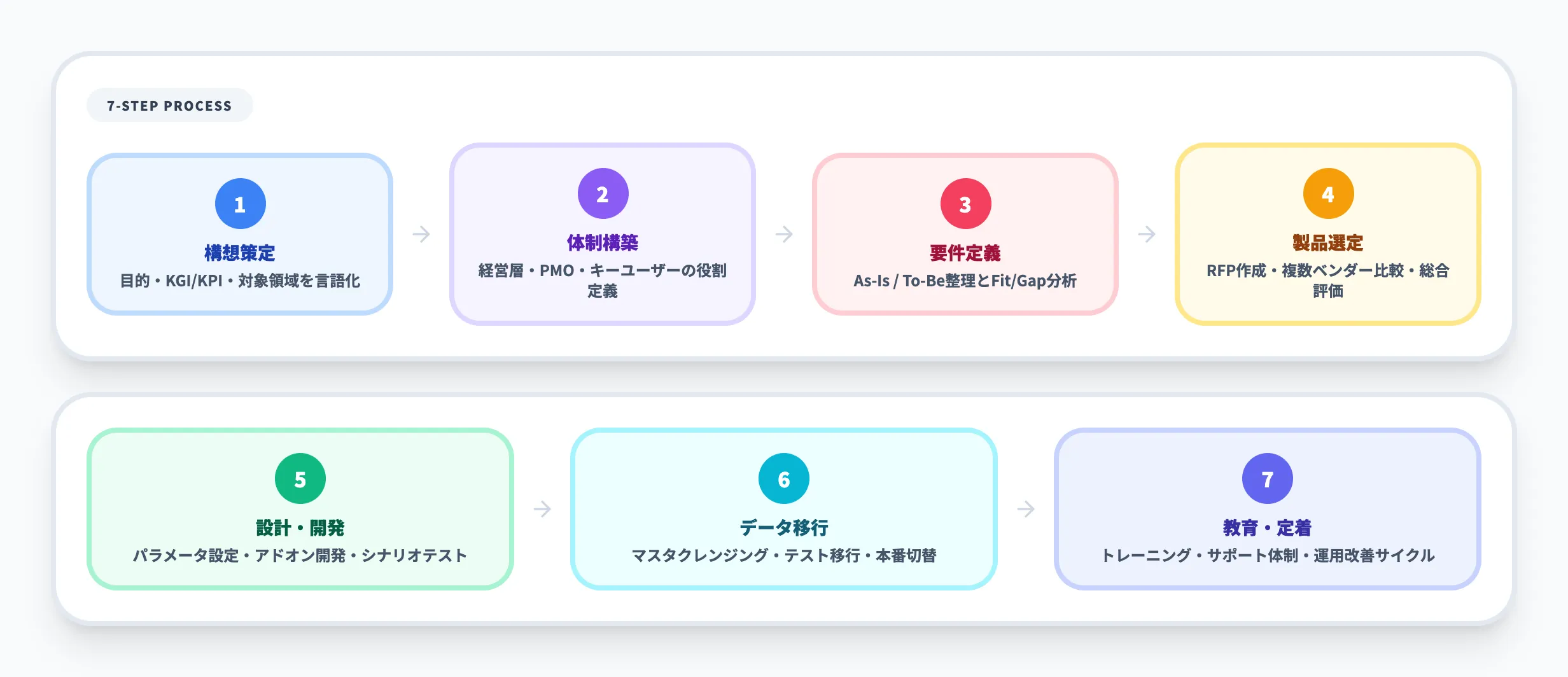

ERP導入の全体プロセスと進め方
ERP導入は「ベンダーを決めて入れる」だけではなく、構想づくりから定着までの長いプロセスです。ここでは、典型的な流れを7つのステップに分けて整理します。

構想策定・導入目的の明確化
最初のステップは、製品選びではなく、「なぜERPを導入・刷新するのか」を言語化することです。経営層・事業部門・情報システム部門の三者で、次の観点について認識を揃えていきます。
- どんな経営課題・業務課題を解決したいのか
- どの領域(会計・販売・在庫・生産・人事など)を対象にするのか
- 3〜5年後に、どのような姿になっていたいのか
この段階で、売上成長率や締め作業の短縮、在庫回転率、属人業務の削減など、KGI/KPIのイメージまで落とし込めると、後のフェーズで「導入が目的化する」リスクを減らせます。構想策定はERP導入プロジェクト全体の方向性を決める出発点なので、ここに時間をかけることが結果として手戻りを減らす近道になります。
推進体制の構築とプロジェクト計画
次に、ERP導入を進めるためのプロジェクト体制とロードマップを固めます。代表的な役割は次の3層です。
- 経営層のスポンサー/ステアリングコミッティ
- 全社横断のプロジェクトオフィス(PMO)
- 各業務領域のキーユーザー(業務代表)
これらの役割を定め、「誰が何を決めるのか」をはっきりさせておくことが重要です。あわせてスケジュール・予算・スコープ(対象範囲)を仮置きし、並行稼働期間や切り替え時期の制約(決算期、繁忙期など)も加味した全体計画を作ります。ここで曖昧なまま走り始めると、後半で「想定外」が噴出しがちです。
現状業務の可視化と要件定義
構想と体制が決まったら、現状業務の棚卸しと要件定義に入ります。販売・購買・在庫・会計など主要な業務フローを「As-Is(現状)/To-Be(あるべき姿)」の観点で整理し、候補となるERPの標準機能と突き合わせていきます。整理にあたっては、各業務領域を3つの区分に切り分けます。
- 標準機能でそのまま対応できる領域(Fit)
- 業務を標準に寄せる必要がある領域
- やむを得ずアドオンや周辺システムで対応する領域(Gap)
ここでのポイントは、「現状業務を忠実に再現する要件」ではなく、構想フェーズで決めたゴールにとって必要な要件として整理することです。Fit/Gapの方針が曖昧なまま進めると、カスタマイズ過多に陥りやすくなります。
製品・ベンダー選定
要件の大枠が固まったら、製品と導入パートナー選びに進みます。検討は次のような流れで進めるのが一般的です。
- 構想・要件をもとにRFP(提案依頼書)を作成
- 複数ベンダーからの提案・デモンストレーションを評価
- パッケージとして導入するのか、開発するのかを判断
- 機能・コストだけでなく、導入実績やサポート体制も比較
このとき「最初から製品を一社に絞って話を進める」のではなく、複数候補を同じフォーマットで比較できる状態をつくることが、後々の納得感につながります。ベンダー側の得意・不得意(業種知見、グローバル対応力など)も含めて総合的に判断することが大切です。
ERPパッケージの選び方についてはERPパッケージとは?種類・費用相場・選び方を解説も参考にしてください。
設計・設定・アドオン開発・テスト
製品とベンダーが決まったら、具体的な設計と構築フェーズに入ります。このフェーズでは次のステップを繰り返しながら、業務をシステム上でどう表現するかを詰めていきます。
- 標準機能の設定(パラメータ設定、マスタ設計)
- 必要最小限のアドオン・インタフェース開発
- 単体テスト、連携テスト、業務シナリオテスト
ここで重要なのは、キーユーザーがテストにしっかり関与し、「仕様どおり動くか」だけでなく、現場の運用に耐えるかどうかをシナリオ単位で確認することです。テスト期間を圧縮しすぎると、移行後のトラブルに跳ね返ってくる恐れがあります。
データ移行と本番切り替え
ERP導入でトラブルになりやすいのが、マスタ・トランザクションのデータ移行と本番切り替えです。早い段階で詰めておくべき論点は次の3つです。
- どのシステムから、どの範囲のデータを、いつ時点で移行するか
- マスタのクレンジング(重複・表記揺れの解消、廃止コードの整理)
- 並行稼働を行うか、一気に切り替えるか
これらを早めに決め、複数回のテスト移行で手順と品質を固めていきます。本番切り替え時は、決算期・繁忙期を避ける、トラブル時のロールバック方針を決めておく、サポート要員を集中配置するといったリスク前提の計画が欠かせません。
教育・定着化と運用改善
導入プロジェクトのゴールは「システム稼働」ではなく、現場に定着し、業務が回ることです。利用者の不安と抵抗感を和らげるために、次のような施策を組み合わせていきます。
- 役割ごとのトレーニング(経理、営業、工場、管理部門など)
- 操作マニュアルだけでなく、「なぜこの運用に変えるのか」の説明
- 稼働直後の問い合わせ・サポート体制の整備
稼働後しばらくは、制度変更や運用ルールの微調整が続きます。ここを「バグ対応」と捉えるのではなく、導入効果を高めるための改善フェーズと位置づけ、定例会議や改善窓口を通じてフィードバックを拾い上げることが重要です。
ERP導入でよくある失敗パターン
ERP導入の「失敗」は、システムが動かないことだけを指すわけではなく、稼働していても目的が達成されず、現場に定着しないケースも実質的な失敗と言えるでしょう。
ここでは、よく見られる失敗パターンを整理します。

目的・ゴールが曖昧なまま導入が目的化する
「とりあえず老朽化しているから」「みんなERPだから」という理由だけで始めてしまうパターンです。導入目的やKPIが曖昧なままプロジェクトを進めると、判断軸を持てないまま重要な意思決定が積み重なっていきます。具体的には次のような状態に陥りがちです。
- 要件定義の優先順位がつかない
- ベンダー提案の良し悪しを判断できない
- 稼働後に「何ができるようになれば成功か」が分からない
多くの失敗事例で共通しているのは、要件定義以前に「成功の定義」が不明確だという点です。システムが動くか動かないか以前に、「何をもって成功とするか」を経営層と現場が共有できていないことが、導入の根本的な失敗要因になります。
現場を巻き込めず、業務との乖離が生まれる
経営層と情報システム部門だけでシステム構想を固め、現場の声を十分に吸い上げないまま仕様を決めてしまうパターンです。このようなプロジェクトでは、典型的に次のような問題が発生します。
- 実際の業務フローと画面遷移が合わない
- 現場で重要な例外処理が要件に反映されていない
- キーユーザー不在のままテストが進んでしまう
結果として、「仕様どおりに動いているのに使いにくい」「現場がExcelに戻ってしまう」というギャップが生じます。現場の巻き込み不足は、各社の失敗要因として繰り返し指摘される定番の落とし穴です。
カスタマイズ過多で「新しいレガシー」を作ってしまう
現状業務をそのまま再現しようとして、標準機能ではなくカスタマイズで解決しようとするパターンです。具体的には次のような兆候が見られます。
- 標準プロセスに業務を寄せる議論が十分に行われない
- 個別要望をすべて受け入れてアドオンが増えていく
- 「あの担当者しか分からない機能」が再び生まれる
こうしたプロジェクトでは、バージョンアップのたびに改修コストが膨らみ、「古いERPから脱却するための導入」が、別のレガシーシステムを生む結果になってしまいます。過剰なカスタマイズは代表的な失敗要因のひとつであり、多くの資料で繰り返し警鐘が鳴らされている領域です。
データ移行とテストを軽視してトラブルを招く
データ移行と総合テストは、工数が読みづらく、つい後ろ倒しになりやすい領域です。ここを「最後に何とかする」前提で計画してしまうと、稼働直前から稼働直後にかけて深刻なトラブルを招きます。代表的な事態は次のとおりです。
- マスタの重複・コード不統一がそのまま新システムに持ち込まれる
- 本番になってから残高不整合が見つかる
- 重要な業務シナリオがテストされておらず、稼働直後に業務が止まる
海外の調査でも、データ品質と不十分なテストがERP失敗の主要因のひとつとして位置づけられています。テストとデータ移行は、最初から十分な工数と期間を確保しておくべき領域です。
経営層の関与不足で、優先順位と覚悟が共有されない
ERP導入は、個別部門の改善ではなく、会社全体の経営インフラを入れ替えるプロジェクトです。にもかかわらず、経営層が予算承認だけで実行フェーズにほとんど関わらないケースが少なくありません。このようなプロジェクトでは、次のような問題が表面化します。
- 部門間の利害調整が現場レベルに押し付けられる
- スコープやスケジュールの見直しに意思決定がかからない
- 負荷が高まった現場に対して、トップからのメッセージがない
その結果、「結局誰のためのプロジェクトか分からない」という空気が広がり、現場の協力も得られなくなります。国内外の事例でも、トップマネジメントの関与不足はERP導入失敗の定番要因として挙げられています。
導入後の運用・改善体制を用意していない
最後に、見落とされがちなのが「稼働後の体制設計」です。プロジェクトのゴールを稼働日に置いてしまうと、次のような穴が残ったまま本番を迎えることになります。
- 専任・兼任を含めた運用チームが決まっていない
- 問い合わせ窓口や改善要望の受付ルートがない
- 制度変更や業務変更にどう対応するかが曖昧
この状態で本番稼働を迎えると、現場からの問い合わせが分散し、場当たり的な設定変更が繰り返されます。結果として、導入から数年で「何がどう設定されているか分からない状態」に逆戻りしてしまうのです。
次のセクションでは、こうした失敗を避け、ERP導入を成功に近づけるためのポイントを整理していきます。
ERP導入を成功させるためのポイント
ここまで見てきた失敗パターンを裏返すと、ERP導入を成功に近づけるために「どこに力をかけるべきか」も見えてきます。ここでは、特に重要なポイントを絞って整理します。

目的・ゴール・スコープを最初に言葉でそろえる
最初にやるべきことは、システム構成の検討ではなく、言葉のすり合わせです。具体的には、次の3点について経営層・業務部門・情報システム部門で同じ理解を持つところから始めます。
- なぜ今ERPを導入・刷新するのか
- どの領域までを今回の対象とするのか(会計だけなのか、販売や在庫も含めるのか)
- 3〜5年後に、どのような状態になっていれば「成功」と言えるのか
こうした基本認識を最初に揃えておくと、要件定義・製品選定・スケジュール調整の場面で「判断のものさし」として使えます。特に、やらないこと(今回の対象外)を明確にしておくことが重要で、プロジェクト後半のスコープ肥大を防ぐ最も効果的な手段になります。
標準プロセスに寄せる方針を早い段階で共有する
ERP導入では、「現状業務をそのまま再現する」のではなく、標準プロセスに寄せていく前提を合意しておけるかが分かれ目になります。業務を整理する際は、次のような観点で切り分けを進めていくのが現実的です。
- 本当に変えてはいけない業務
- 変えたくはないが、変えることでメリットが出る業務
- そもそも整理すべき例外処理
こうした切り分けをしながら、「どこまで業務側が歩み寄るか」を決めていきます。この方針が曖昧なままだと、現場からの要望がそのままカスタマイズとなり、導入の難易度とコストが一気に跳ね上がってしまいます。キーユーザーとのワークショップを通じて、業務標準化とシステム標準機能の両方を見ながら議論する場を設けることが重要です。
経営層・現場を巻き込んだ推進体制をつくる
ERP導入は、特定部門の改善ではなく、全社レベルの変革プロジェクトです。体制づくりの段階で、次のような役割を明確にしておくと、意思決定がスムーズに進みます。
- 経営層:最終意思決定、優先順位付け、全社へのメッセージ
- プロジェクトオフィス(PMO):全体管理、ベンダーとの調整
- キーユーザー:業務要件の整理、テスト・教育での現場代表
特に注意したいのが、キーユーザーを「名前だけの担当」にしてしまうケースです。忙しいからと現場業務を優先させると、要件やテストに実情が反映されず、定着フェーズで苦労することになります。兼務前提であっても、役割と時間の確保を事前に約束することが成功への近道です。
カスタマイズはやる理由を説明できる範囲にとどめる
カスタマイズが一切不要というケースは現実的には少ないですが、重要なのは「なぜ標準ではなくカスタマイズするのか」を説明できるかどうかです。実装を判断する基準としては、次のような明確な理由があるかを確認します。
- 法制度・業界規制への対応で必須
- 自社の強み・差別化要因に直結している
- 周辺システム側で対応するよりも合理的
こうした明確な理由がある領域だけに絞り、それ以外は業務側での見直しや周辺ツールでの対応も検討します。また、カスタマイズを行う場合も、アップグレード時の影響範囲や保守のしやすさをセットで評価しておくことが大切です。「今は楽だが、将来の足かせになる」改修は、できるだけ避けるべきです。
データ移行とテストに十分な時間と工数を割り当てる
データ移行とテストは、ERP導入の成否を左右する領域です。ここにリソースを十分割けるかどうかで、稼働直後のトラブルの頻度が大きく変わってきます。計画段階から押さえておきたい取り組みは次のとおりです。
- マスタの整理・クレンジングを早めに開始する
- 本番同等のデータ量・パターンでテストを行う
- 代表的な業務シナリオ(受注〜出荷〜請求〜入金など)を通しで確認する
これらは、最初からプロジェクトのスケジュールに組み込んでおく必要があります。特に、「総合テスト」「ユーザー受け入れテスト」が短縮されると、一番影響が大きいはずの部分の検証が薄くなるため、ここは意識的に守るべきポイントです。
導入後の運用・改善までを含めて設計する
ERP導入は、本番稼働がゴールではありません。むしろ、稼働後数年にわたって次のような対応が続いていく前提で考える必要があります。
- 制度変更への対応
- 業務変更・組織再編への追従
- 新たな連携システムの追加
こうした継続的な変化に対応するために、プロジェクトの早い段階から「運用の枠組み」を設計しておくことが重要です。具体的には、次のような要素を組み合わせていきます。
- 専任/兼任を含めた運用チームの体制
- 問い合わせと改善要望の受付・優先順位付けのルール
- 定例の運用・改善会議の場
この枠組みがないと、稼働後に場当たり的な設定変更が積み重なり、数年で「何がどうなっているか分からない」状態に逆戻りしてしまいます。これらのポイントを事前に押さえておけば、ERP導入は「大規模・高負荷な一度きりのイベント」ではなく、自社の事業を支える長期的な基盤づくりとして位置づけられるようになります。次のセクションでは、導入を検討している企業向けに、社内での整理に使えるチェックリストをまとめていきます。

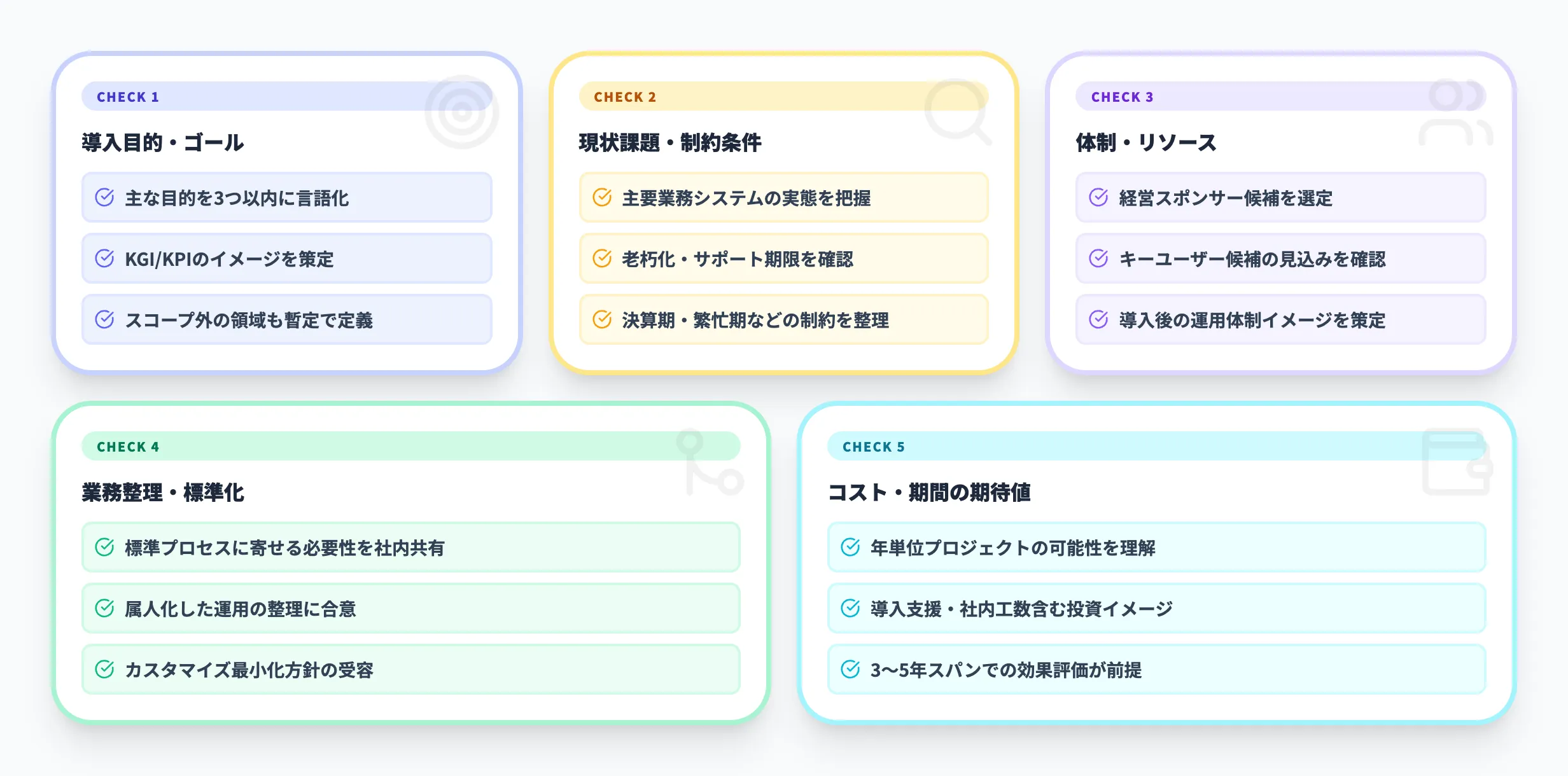

ERP導入を検討する企業向けチェックリスト

ここまでの内容を踏まえて、「うちもERP導入・刷新を検討すべきか?」「検討を進める準備が整っているか?」を整理するためのチェックリストをまとめます。社内でのディスカッションシートとして、そのまま流用できるイメージです。
導入目的・ゴールに関するチェック
まずは、「なぜやるのか」「どこまでやるのか」に関する項目を確認します。次の5項目をひとつずつ点検してみてください。
- ERP導入・刷新の 主な目的 を3つ以内に言語化できている
- 「老朽化しているから」「なんとなく必要だから」以外の理由を説明できる
- 今回の導入で対象とする 業務領域・システム範囲 を概ね決めている
- 3〜5年後に「こうなっていれば成功」と言える ゴールイメージ(KGI/KPI) がある
- 「今回は対応しない領域(スコープ外)」も暫定で定めている
ここが曖昧なままだと、その後の要件定義や製品選定がブレやすくなります。最初に3つ以上チェックがつかない場合は、構想策定フェーズからやり直す覚悟で検討するのが現実的です。
現状課題・制約条件に関するチェック
次に、「現状何が問題で、どんな制約があるか」を整理していきます。確認すべきポイントは次のとおりです。
- 主要な業務システム(会計・販売・在庫・生産・人事など)とExcel運用の実態を把握している
- データ不整合や二重入力、属人業務がどの程度起きているか、具体例を挙げられる
- 既存システムの老朽化状況(サポート期限、対応ベンダーの状況など)を把握している
- 規制・顧客要件(データの保管場所、監査要件など)が整理されている
- 決算期や繁忙期など、導入スケジュール上の制約条件を把握している
これらが見えてくると、「いつまでに・どこまで変えるべきか」の目安が立てやすくなります。逆に把握できていない項目が多い場合は、まず現状把握フェーズをきちんと挟むほうがプロジェクト全体の手戻りを減らせます。
体制・リソースに関するチェック
ERP導入は、人と時間の投資が前提となるプロジェクトです。その前提がある程度整っているかを、次の観点で確認します。
- 経営層の中で、ERP導入・刷新の スポンサー候補 がいる
- 情報システム部門に、プロジェクト管理を担えるメンバーがいる(または外部に依頼する方針がある)
- 各業務領域から キーユーザー候補 を選べそうな見込みがある
- プロジェクト期間中、兼務前提でも「どの程度の工数を割けそうか」の感触を持っている
- 導入後の運用・改善を担う 恒常的な体制イメージ がある
このチェックで「誰も時間を割けない」「スポンサーが不在」といった状況が明らかになる場合は、まずは体制づくりから着手するのが現実的です。体制が整っていない状態で導入プロジェクトを立ち上げても、途中で頓挫するリスクが極めて高くなります。
業務整理・標準化への覚悟に関するチェック
ERP導入は、システムだけでなく業務の変革を伴うプロジェクトです。そのための準備があるかどうかを、次の項目で確認しておきましょう。
- 「現状業務をそのまま再現する」のではなく、標準プロセスに寄せる必要性 を社内で共有している
- 「変えたくない業務」と「変えるべき業務」の切り分けが必要だと認識している
- 属人化した運用(特定担当者しか知らないルール)を整理することに合意がある
- カスタマイズは必要最小限にとどめる方針を、ある程度受け入れられそうな雰囲気がある
この認識が揃っていないと、要件定義フェーズでの合意形成に時間がかかり、カスタマイズ過多にもつながりやすくなります。チェックがつかない項目があれば、要件定義に入る前に経営層との対話を通じて方針を固めておく必要があります。
コスト・期間の期待値に関するチェック
最後に、投資とスケジュールの期待値が現実的かどうかを点検します。経営層との認識合わせの材料として、次の項目を確認してみてください。
- ERP導入・刷新が 数カ月ではなく年単位のプロジェクト になる可能性を理解している
- ライセンス・インフラ費用だけでなく、導入支援・社内工数も含めた投資イメージがある
- 「1〜2年での短期回収」ではなく、3〜5年程度のスパンで効果を評価する前提で話をしている
- コスト削減だけでなく、経営管理高度化やリスク低減といった 定性的な効果 も評価軸に含めている
投資と期間に対する期待値が合っていないと、プロジェクト途中で「こんなに大変だと思わなかった」という声が出やすくなります。期待値のズレは、後から修正するほどコストがかかるため、検討初期の段階できちんと擦り合わせておくことが大切です。
このチェックリストを使って社内で議論してみると、自社が次のどのフェーズにいるのかが見えやすくなります。
- 今すぐ本格的なERP導入・刷新プロジェクトを立ち上げるべきか
- まずは現状棚卸しや業務整理から始めるべきか
- 一部領域・子会社・新規事業など、スコープを絞って始めるべきか
こうした判断材料が揃ってくると、社内で「次の一歩」を合意しやすくなります。チェックリストはあくまで議論のたたき台なので、自社の状況に合わせて項目を追加・修正しながら使ってみてください。
ERP導入の2026年最新動向

2026年現在、ERP導入を取り巻く環境は大きく変化しています。これから導入・刷新を検討する企業が押さえておきたい最新の動向を整理します。
クラウドERPが新規導入の標準選択肢に
ERP市場全体でクラウド型への移行が本格化しており、新規導入ではクラウドまたはSaaS型を前提に検討する企業が大半を占めています。SAPのRISE with SAP / GROW with SAP、Oracle Fusion Cloud ERP、Microsoft Dynamics 365など、主要ベンダーがクラウドファーストの戦略を打ち出しています。
これにより、ERP導入のプロセスにも変化が生まれています。従来はインフラ調達に数カ月を要していましたが、クラウドERPでは環境構築が大幅に短縮され、構想策定から稼働までの全体期間が短くなるケースが増えています。
AI機能統合による導入効果の拡大
2026年のERP導入では、AI機能の活用が大きなテーマになっています。SAPではJoule Studioによるエージェント構築機能、MicrosoftではDynamics 365とMicrosoft 365 Copilotの連携、OracleではCloud ERP内のAIエージェントなど、各ベンダーがERPと連携するAI機能の拡充を進めています。
これにより、ERP導入の投資対効果の評価にも変化が生じています。従来はデータ統合と業務標準化が主な効果でしたが、AI機能の活用により、請求処理の自動化や異常検知、需要予測の高度化といった付加価値が導入初期から見込めるようになっています。
2027年問題を契機としたERP刷新の加速
SAP ERP(ECC 6.0)のメインストリーム保守は2027年12月31日に終了します。その後、extended maintenanceを利用すれば2030年末まで延長できますが、2031年〜2033年についてはSAP ERP, private edition, transition optionという別のオファリングとなり、2030年までにprivate editionへ移行するなどの前提条件があります。いずれの選択肢でも期限付きであることから、「いつ・どのように次世代ERPへ移行するか」が経営課題として認識されています。
この状況は、SAP以外のERPを利用している企業にも影響を与えています。2027年問題をきっかけに、ERP市場全体でベンダー乗り換えを含む見直しが進んでおり、クラウドERPへの移行と業務改革を同時に進める企業が増加しています。
ERP導入と同時に描くAI活用の設計図
ERP導入の検討段階からAI活用を視野に入れておくと、データ構造の設計や業務プロセスの標準化において大きな差が生まれます。導入後に「さて、AIをどう使おうか」と考え始めるのではなく、導入設計の時点で経費精算・請求書処理・承認フローのAI自動化を織り込むことで、稼働直後からROIを示せる環境を整えられます。
AI Agent Hubは、主要ERPと連携し、請求書の読み取りから経費仕分け・承認フローの自動化まで、定型業務を一気通貫で処理するエンタープライズAI基盤です。データは自社環境内で完結するため、ERP導入時のセキュリティ要件と整合した運用が可能です。
AI総合研究所は、ERP導入後を見据えたAI業務自動化の設計を支援しています。無料の資料で、導入と同時に進めるAI活用のステップをご確認ください。
ERP導入と同時にAI活用を設計
導入後の業務自動化を見据えた基盤構築
ERP導入の検討段階からAI活用を視野に入れ、経費精算・請求書処理・承認フローの自動化を設計。導入後すぐにROIを出せるAI基盤の全体像を無料資料でご確認いただけます。
まとめ
ここまで見てきたように、ERP導入は「流行だからやる」「システムが古いからとりあえず入れ替える」という話ではありません。本質的には、自社の事業と組織を、どのような基幹システム基盤で支えていくかを決める意思決定です。
その意味で、まず整理しておきたい問いは次の3つです。
- いま直面している経営課題・業務課題は、ERPで解くべきものか
- 現状システムを延命し続けるリスクは、いつどこで顕在化しそうか
- ERP導入・刷新に必要な体制・準備・投資を、今のタイミングで用意できるか
もし、データ不整合や属人化、システム老朽化の問題が顕在化し始めており、さらに数年先の事業構想を考えたときに「今のままでは限界がくる」と感じているのであれば、ERP導入・刷新は前向きに検討すべきテーマになります。
一方で、まだ準備が十分でない企業も少なくありません。次のような状態に当てはまる場合は、いきなり導入プロジェクトを立ち上げないほうが安全です。
- 現状の業務やシステム状況を十分に把握できていない
- 目的やゴール、対象範囲の整理がこれから
- 体制やリソースの目処が全く立っていない
このような状態であれば、現状棚卸しと構想づくりから始める方が現実的です。そのプロセス自体が、「そもそもERPが必要か」「どのタイミングが適切か」を見極める材料になります。
また、必ずしも「全社一括導入」だけが選択肢ではありません。段階的なアプローチも取り得ます。
- 影響の大きい領域(会計+販売+在庫など)に対象を絞る
- 子会社や新規事業で先に導入し、ノウハウを貯める
- 既存システムを活かしつつ、一部領域だけ段階的に切り替える
重要なのは、自社の事業スピード・人材・投資余力に合った「現実的な一歩目」を設計することです。最終的にERP導入・刷新を判断するうえで大事になるのは、次の視点です。
- 「やらないリスク」と「やる負荷・コスト」を同じ土俵で比べる
- 短期の工数・費用だけでなく、中長期の経営インフラとして位置づける
- システムではなく、業務と組織の変化も含めたプロジェクトとして捉える
この記事で整理した目的・メリット/デメリット、プロセス、失敗パターン、チェックリストを踏まえつつ、自社にとって「今、どのレベルまで踏み込むべきか」を社内で対話するところから始めることが、ERP導入の現実的な第一歩になるはずです。
