この記事のポイント
製造業のAI PoCは外観検査・需要予測・予知保全・工程最適化の4領域から、「データが揃っていて属人化が進んでいる業務」をテーマに選ぶのが鉄則
AI PoCは短期集中が鉄則。Sapphire VenturesのCIO調査(新興技術PoCに関する混合業種調査)では、3か月未満のPoCの本番移行率は平均34%で、長期化したPoCの3倍以上。スコープを絞り、まずは2か月以内を目安に設計するのがおすすめ
評価指標は技術KPI(認識精度・予測誤差率)と業務KPI(工数削減時間・不良率低減)の2軸で設計し、PoC開始前にベースラインを定量化しておくことが必須
費用は規模により数十万〜数百万円規模まで幅がある(当社支援経験ベースの目安)。ものづくり補助金やデジタル化・AI導入補助金の活用で自己負担を圧縮できる
PoC倒れを防ぐ最大のコツは「PoC設計段階から本番化を見据えること」。データパイプライン・現場定着・スケールアップの3要素をPoC計画に組み込む

Microsoft MVP・AIパートナー。LinkX Japan株式会社 代表取締役。東京工業大学大学院にて自然言語処理・金融工学を研究。NHK放送技術研究所でAI・ブロックチェーンの研究開発に従事し、国際学会・ジャーナルでの発表多数。経営情報学会 優秀賞受賞。シンガポールでWeb3企業を創業後、現在は企業向けAI導入・DX推進を支援。
製造業でAIを導入する際、最初の関門となるのがPoC(概念実証)です。
PoCの目的は「このAIは自社の現場で使えるか」を最小コストで検証すること。しかし実際には、目的が曖昧なまま着手して検証が長期化したり、PoCは成功したのに本番化に進めない「PoC倒れ」に陥るケースが少なくありません。
本記事では、製造業に特化したAI PoCの進め方を5ステップで解説します。
テーマ選定のフレームワーク、評価指標の設計方法、トヨタやキリンビールなどの参考事例、費用相場と補助金、そしてPoCから本番化を成功させるコツまでを体系的にまとめました。
製造業のAI PoCとは?目的と位置づけ
AI PoC(Proof of Concept:概念実証)とは、AIを本格導入する前に「このAI技術は自社の課題を解決できるか」を小規模に検証するプロセスです。製造業においては、AI導入の第一歩として位置づけられます。

ここで理解しておくべきなのは、PoCは「AIが動くかどうかの技術実験」ではなく、「この業務にAIを入れて投資に見合う効果が出るか」を検証するビジネス判断のプロセスだという点です。技術的に動くことと、業務で使えることは別の問題です。
PoCと実証実験・本番開発の違い
AI PoCと混同されやすい概念を整理しました。

| フェーズ | 目的 | 期間の目安 | 成果物 |
|---|---|---|---|
| PoC(概念実証) | 技術的実現性とビジネス価値の検証 | 2週間〜2か月 | 検証レポート・判断根拠 |
| パイロット(実証実験) | 限定的な現場での運用検証 | 3〜6か月 | 運用フィードバック・改善計画 |
| 本番開発・全社展開 | 業務システムへの組み込みと拡大 | 6か月〜1年 | 本番システム |
この区別が重要な理由は、PoCの段階で「パイロットや本番開発で検証すべきこと」まで詰め込むと、期間とコストが膨張し、結果として「PoC疲れ」に陥るためです。PoCでは「やること」と「やらないこと」を明確にしてから着手することが成否を分けます。
製造業でAI PoCが特に重要な理由
製造業がAI PoCを重視すべき背景には、他業界にはない固有の事情があります。

- データの取得環境が工場ごとに異なる
同じ会社の工場でも、設備メーカー・センサー構成・データ形式が異なるケースが多く、他社の成功事例がそのまま適用できるとは限りません。自社の現場データでAIが機能するかを事前に確認する必要があります
- 現場スタッフの受容性がROIに直結する
AIが高精度な予測を出しても、現場がその結果を信頼して業務に組み込まなければ効果は出ません。PoCの段階から現場を巻き込み、「AIの出す数字は信用できる」という信頼を構築するプロセスが必要です
- 設備投資判断のための定量根拠が求められる
製造業では設備投資の意思決定に数値的な根拠が求められます。「AIを導入したい」という技術的な興味だけでは稟議は通りません。PoCで「予測誤差率が○%改善した」「検査工数が○時間削減された」という定量データを取得し、投資判断の根拠にする必要があります

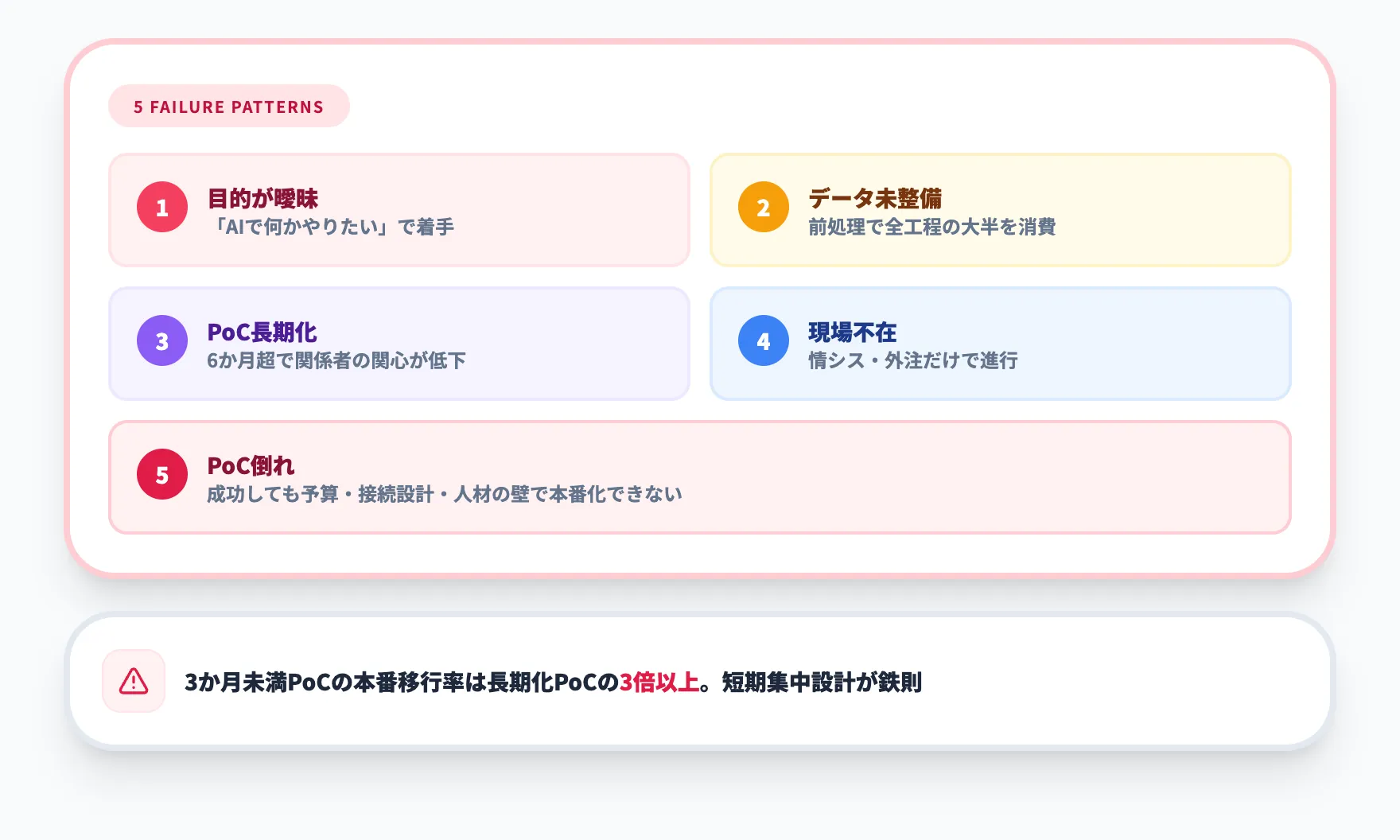

製造業のAI PoCでよくある5つの失敗パターン
AI PoCの多くは本番化に至りません。Sapphire VenturesのCIO調査(スタートアップや新興技術のPoCに関する混合業種調査)では、3か月未満のPoCの本番移行率(graduation rate)は平均34%で、長期化したPoCの3倍以上です。製造業AI PoCに限定した統計ではありませんが、短期集中のPoCほど本番化しやすい傾向は、この混合業種調査でも示唆されています。製造業では、工場固有のデータ環境や組織構造が失敗要因に加わるため、事前に「何がPoCを失敗させるか」を把握しておくことが重要です。

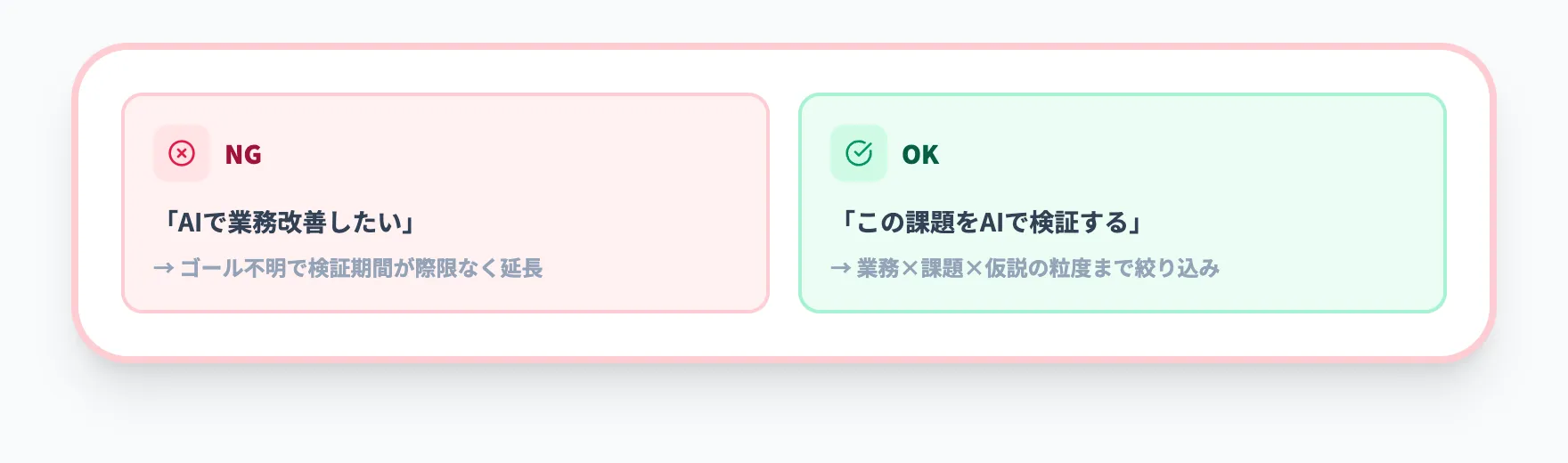

失敗1:「AIで何かやりたい」から始めてしまう
最も多い失敗パターンです。「AIで業務改善したい」という漠然とした目的で着手すると、検証のゴールが定まらず、検証期間が際限なく延びます。

正しいアプローチは、「この業務のこの課題を解決するために、AIでこの仮説を検証する」という粒度まで目的を絞ることです。目的設計のフレームワークはStep 1で後述します。

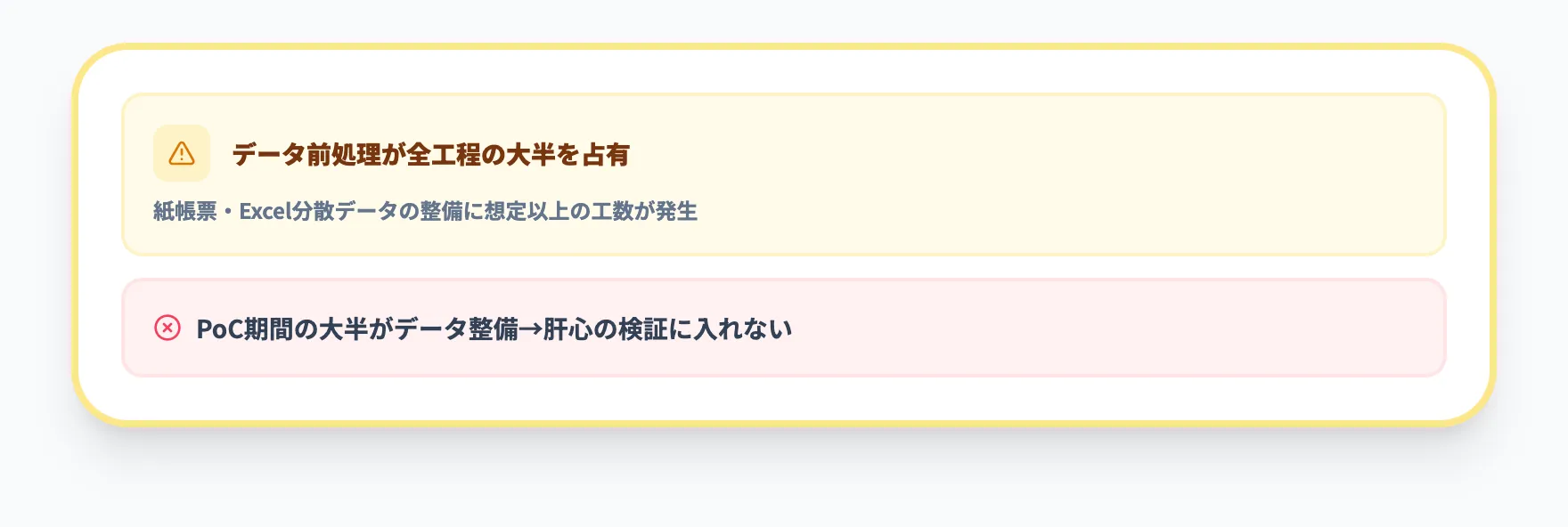

失敗2:データが揃っていない状態でAIモデルを作り始める
製造業のDXが進んでいない現場では、紙帳票やExcelに分散したデータをAIに学習させるためのデータ整備に想定以上の工数がかかります。
データ前処理がAI開発工程全体の約8割を占めるという指摘もあり、PoC期間の大半がデータ整備に費やされて肝心の検証に入れないケースは珍しくありません。

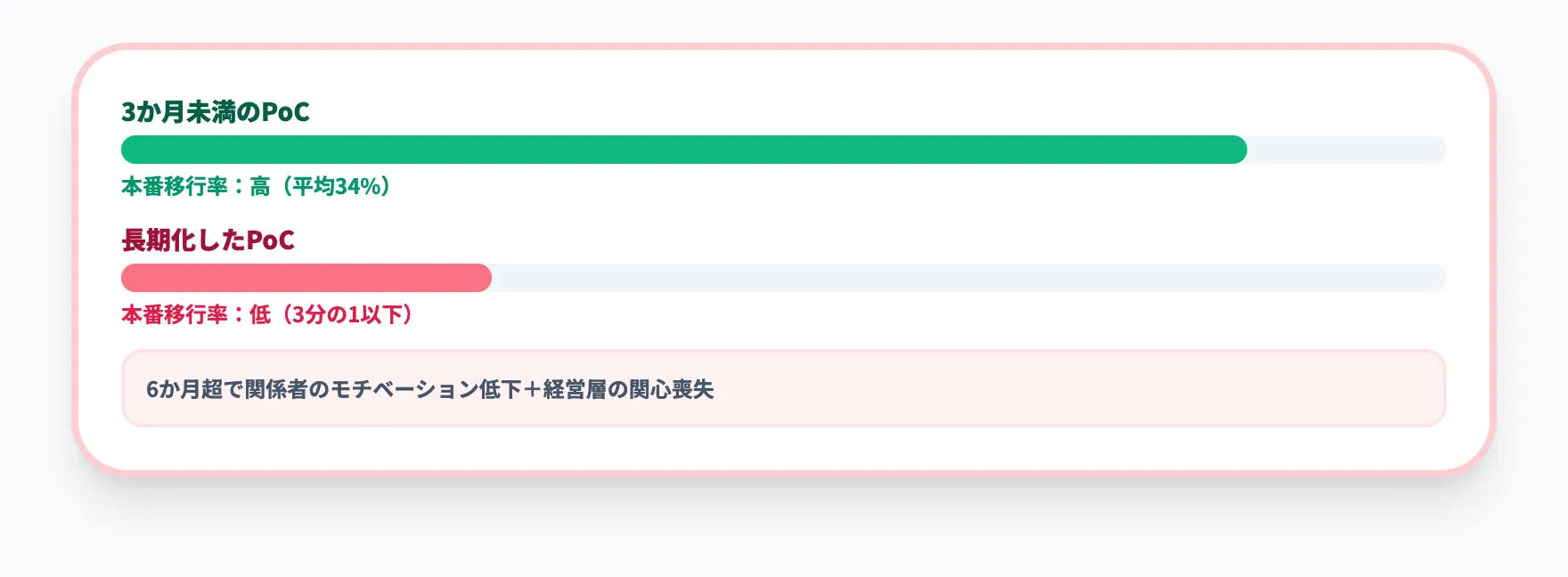

失敗3:PoC期間が長期化して「PoC疲れ」に陥る
PoCが6か月、1年と長引くと、関係者のモチベーションが低下し、経営層の関心も薄れます。
Sapphire Venturesの調査でも、3か月未満のPoCは長期化したPoCより本番移行率が3倍以上高いと報告されています。まずは2か月以内を目安に設計することをおすすめします。
失敗4:現場を巻き込まずに情シス・外注だけで進める

情報システム部門やSIerだけでPoCを進め、現場に結果を見せるのは最後の報告会だけ——このパターンでは、たとえPoCの精度が目標を達成しても「現場で使えない」という判定が下されます。現場参画の有無は、PoCの結果が定着・本番化に進むかどうかを左右しやすい要因です。
失敗5:PoCは成功したのに本番化に進めない(PoC倒れ)

PoCで良い結果が出たにもかかわらず、「本番環境のインフラ構築に予算がつかない」「既存ERPとの接続設計ができていない」「運用を担う人材がいない」といった理由で本番化が見送られるケースです。日本企業の多くがこの「PoC倒れ」の課題を抱えているとされ、PoC設計の段階から本番化を見据えた計画が不可欠です。
この5つの失敗パターンは、次のセクションで解説するテーマ選定と進め方のフレームワークで回避できます。
製造業AI PoCのテーマ選定フレームワーク
実務上、PoCの成否はテーマ選定の影響が非常に大きいといえます。製造業のAI活用は大きく4つの領域に分かれ、それぞれPoCの難易度と効果の見えやすさが異なります。

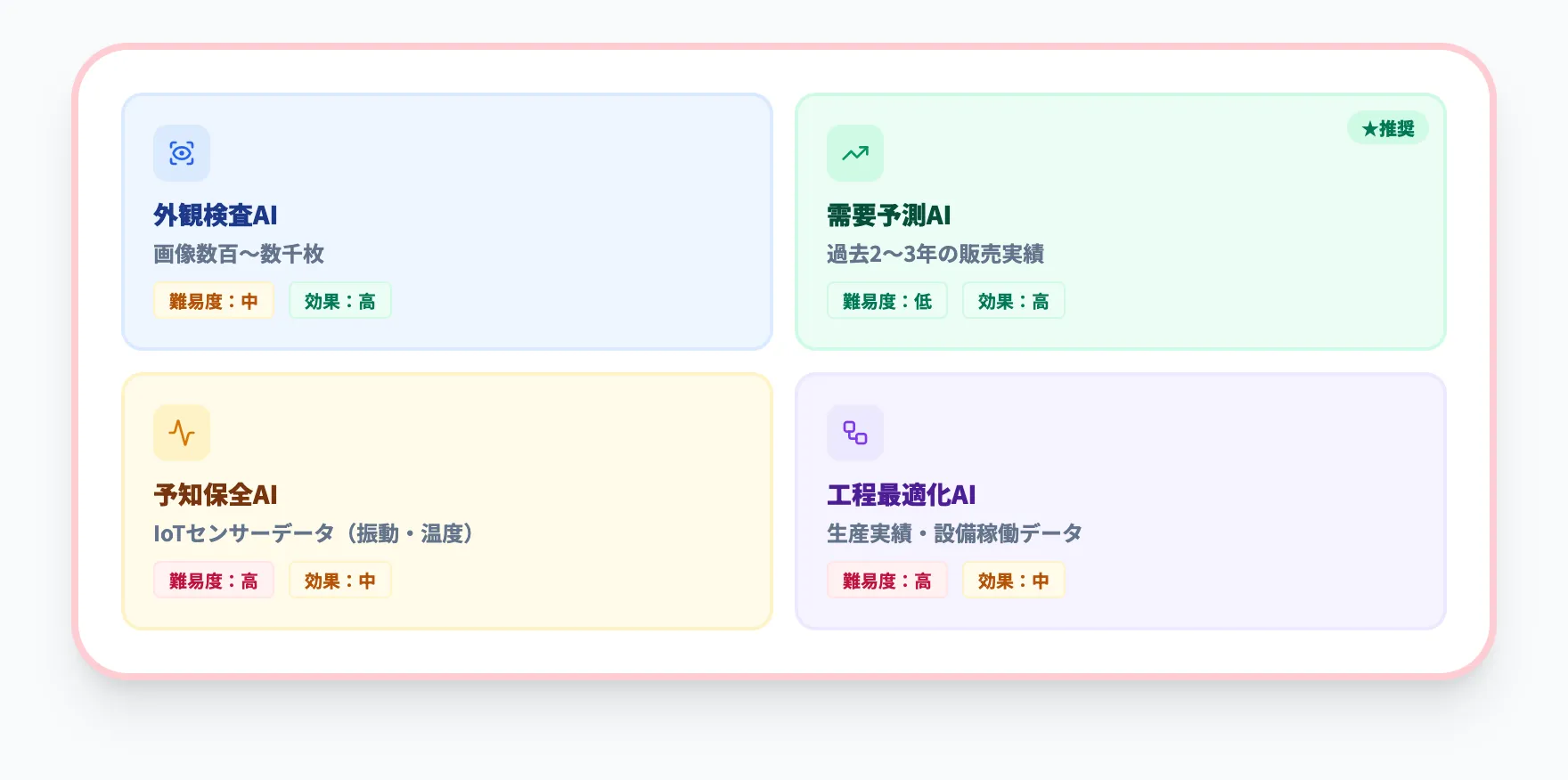

製造業AI PoCの4つの領域
以下の表で、4つの領域ごとのPoC特性を整理しました。

| 領域 | 代表的なユースケース | データ要件 | PoC難易度 | 効果の見えやすさ |
|---|---|---|---|---|
| 外観検査AI | 製品画像による不良品検出・キズ検知 | 良品・不良品の画像データ(数百〜数千枚) | 中 | 高(不良率改善が定量化しやすい) |
| 需要予測AI | 出荷量・受注量の予測 | 過去2〜3年の販売実績データ | 低 | 高(予測誤差率で即評価可能) |
| 予知保全AI | 設備のセンサーデータから故障予兆検知 | IoTセンサーデータ(振動・温度・電流等) | 高 | 中(故障発生頻度が低いとPoC期間内に検証困難) |
| 工程最適化AI | 生産計画・スケジューリングの自動立案 | 生産実績・設備稼働・制約条件データ | 高 | 中(最適化の効果を定量化するにはベースライン設定が必要) |
当社の支援経験から、最初のPoCに最も適しているのは需要予測AIです。理由は3つあります。販売実績データはほとんどの企業が保有していること、予測誤差率という明確な評価指標で効果を測れること、そして現場の抵抗が比較的少ない領域であることです。
外観検査AIもPoCの候補として有力ですが、良品・不良品の画像データの質と量がPoCの成否を左右するため、事前のデータ準備に注意が必要です。

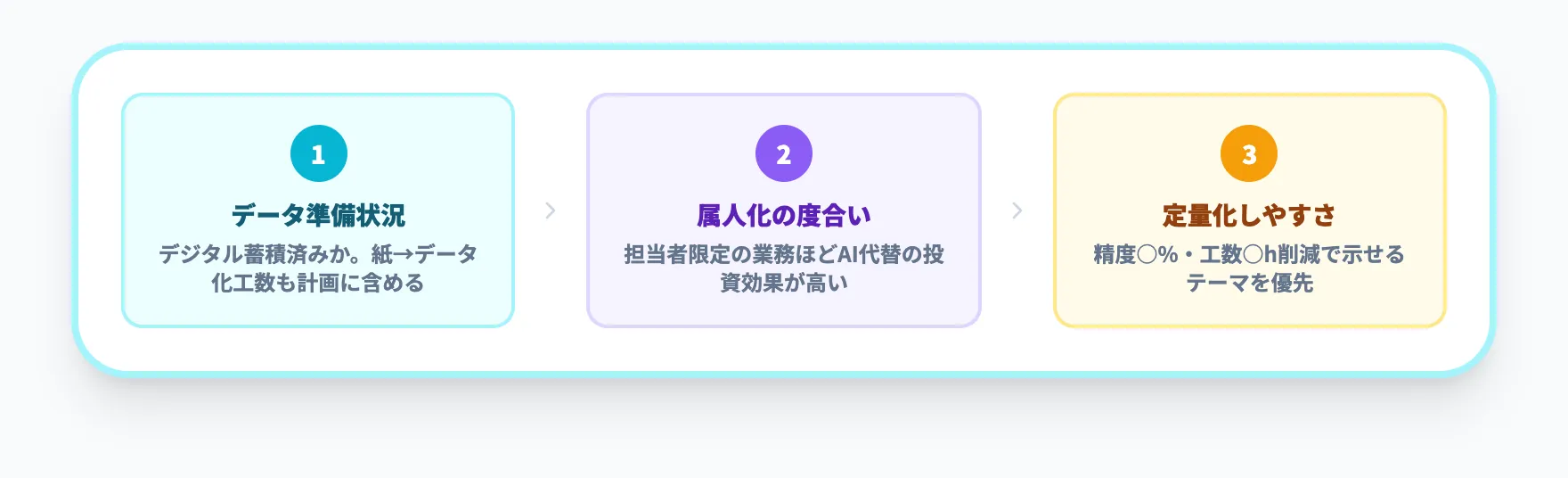

テーマ選定の3つの判断基準
テーマを選ぶ際に確認すべきチェックポイントを整理します。

- データの準備状況
PoCに必要なデータがすでにデジタルで蓄積されているか。紙帳票からデータ化する工程が必要なら、その工数もPoC計画に含める必要があります。AI-OCRでのデジタル化を先行させるのも一つの手です
- 属人化の度合い
現在その業務を担当できる人が限られているか。熟練者が退職した場合のリスクが高い業務ほど、AIによる代替の投資効果が高く、社内の理解も得やすい傾向があります
- 効果の定量化のしやすさ
PoCの結果を「精度○%」「工数○時間削減」「不良率○%低減」のように数値で示せるテーマを選びましょう。定量化が難しいテーマは、経営層への報告時に「で、結局効果はあったのか?」という問いに答えられず、本番化の判断が先送りになります
この3基準を満たすテーマが見つかったら、次のステップで具体的な進め方に入ります。
製造業AI PoCの進め方5ステップ
テーマが決まったら、以下の5ステップでPoCを進めます。3か月未満のPoCほど本番移行率が高い傾向があるため、まずは2か月以内を目安に設計してください。

ステップ1:検証目的とKPIの設定(1週間)
PoCで最初にやるべきは、「何を検証するのか」と「何をもって成功とするのか」を定義することです。

検証目的のフォーマットは以下のように設計します。
- 課題
「需要予測の精度が担当者の経験に依存しており、予測誤差率が平均20%を超えている」
- 仮説
「過去3年の販売実績と外部要因データをAIに学習させれば、予測誤差率を10%以下に改善できる」
- 成功基準(KPI)
「予測誤差率10%以下を達成し、かつ予測作成の工数を現状の50%以下に削減できること」
このフォーマットに落とし込めないテーマは、まだPoCを始める段階にありません。課題の特定と仮説の設計に時間をかけてください。
ステップ2:データの準備と前処理(2〜4週間)
PoC期間の中で最も工数がかかるのがこのステップです。データ前処理が全工程の大部分を占めるのは珍しくありません。
確認すべきポイントを整理します。

- データの所在と形式
必要なデータがどのシステムに格納されているか。CSV・Excel・紙帳票・IoTプラットフォームなど形式はバラバラなケースが多い
- データの品質
欠損値の割合、異常値の有無、品目マスタの表記ゆれ。品質が低いデータでAIモデルを作っても信頼できる予測は得られない
- データ量
外観検査なら良品・不良品の画像が各数百枚以上、需要予測なら過去2〜3年分の月次データが目安。データ量が不足する場合はPoC期間内にデータ収集フェーズを設ける
データ整備は地味な作業ですが、ここを軽視したPoCが成功した事例を当社ではほとんど見たことがありません。
ステップ3:プロトタイプ構築と検証(2〜4週間)
整備したデータを使ってAIモデルを構築し、検証します。

PoC段階のモデル構築で重要なのは、最初から高精度を目指さないことです。まず簡易なモデルで「方向性が正しいか」を確認し、精度が見込めるなら段階的にチューニングするアプローチが合理的です。
並行して、現場担当者にプロトタイプの結果を見せながらフィードバックを収集します。「AIの出力結果が業務で使いにくい」「この項目の表示が欲しい」といった声はこの段階で集めておくべきです。
ステップ4:結果の評価と投資判断(1週間)
ステップ1で設定したKPIに対して、検証結果を評価します。
評価指標の具体的な設計方法は次のセクションで詳しく解説します。
評価のポイントは、「技術的に動いたか」だけでなく「業務的に使えるか」を判断することです。AIの精度が目標を達成していても、現場のオペレーションに組み込めないなら本番化の判断はNoになります。

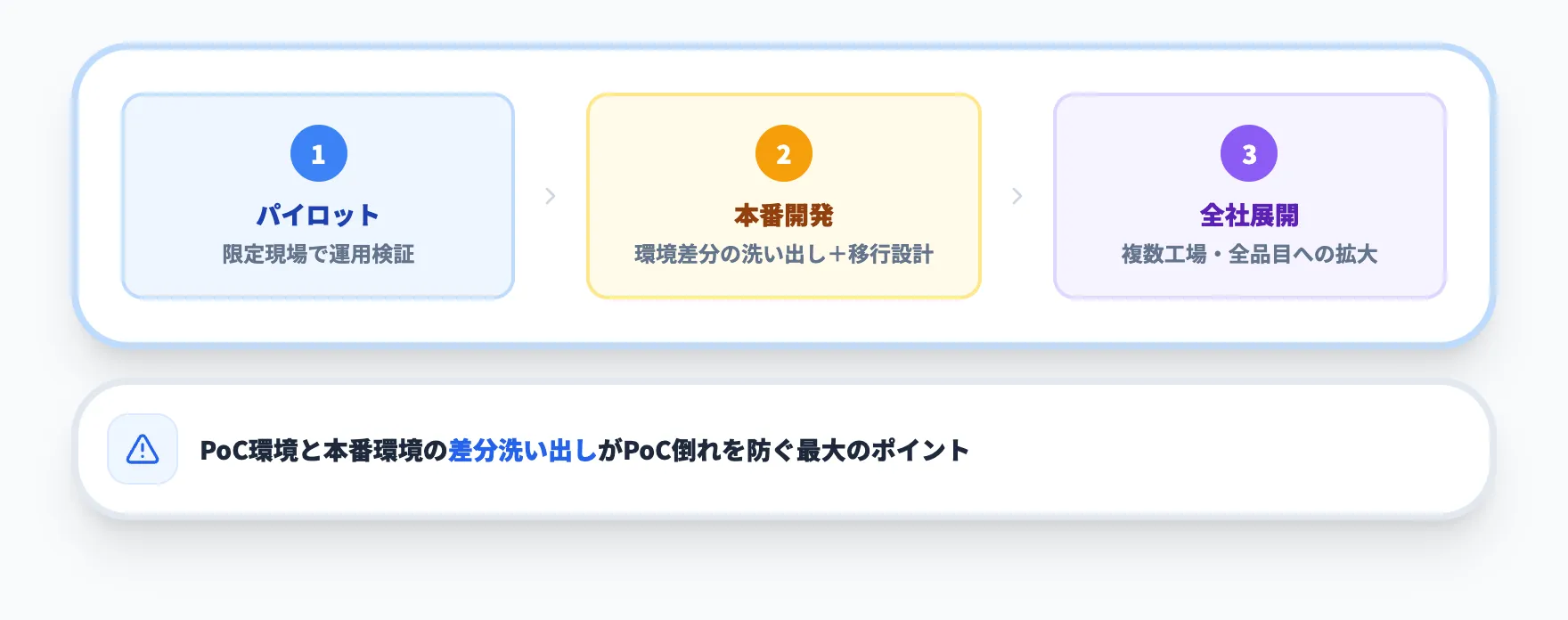

ステップ5:本番化計画の策定
PoCの結果がGoであれば、パイロット(実証実験)→本番開発→全社展開のロードマップを策定します。

このステップで重要なのは、PoCで使った環境と本番環境の差分を洗い出すことです。PoCではノートPCで動かしていたモデルを、本番では工場のエッジサーバーやクラウド環境に移行する必要があります。この移行設計がPoC倒れを防ぐ最大のポイントであり、詳細は「PoCから本番化を成功させるコツ」セクションで解説します。
製造業AI PoCの評価指標を設計する
PoCの評価が「なんとなく良さそう」で終わると、本番化の判断が「なんとなく保留」になります。評価指標は技術KPIと業務KPIの2軸で設計してください。

技術KPIの設計
AIモデルの性能を測る指標です。テーマごとに適切な指標が異なります。

| PoCテーマ | 技術KPI例 | 目標設定の目安 |
|---|---|---|
| 外観検査AI | 検出率(再現率)、誤検知率(偽陽性率) | 検出率95%以上、誤検知率5%以下 |
| 需要予測AI | 予測誤差率(MAPE)、決定係数(R²) | MAPE 10%以下 |
| 予知保全AI | 異常検知の適合率・再現率、予知リードタイム | 再現率90%以上、リードタイム24時間以上 |
| 工程最適化AI | 最適化率(対人手計画比)、計算時間 | 稼働率5%以上改善、計算時間10分以内 |
技術KPIだけでは投資判断はできません。「精度95%を達成しました」と報告しても、経営層が知りたいのは「それでいくら削減できるのか」です。
業務KPIの設計

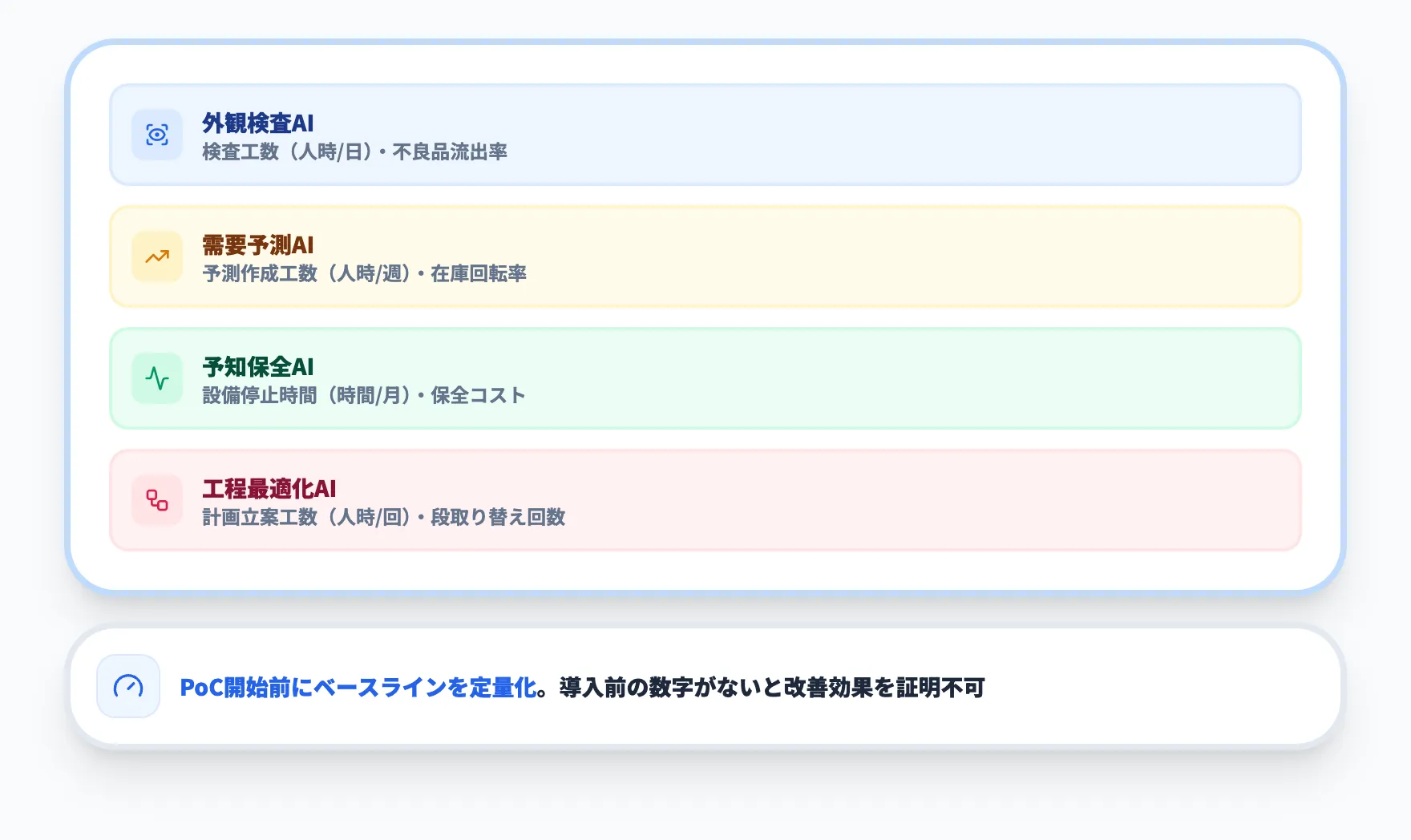

AIの導入が業務にもたらす効果を測る指標です。

| PoCテーマ | 業務KPI例 | PoC前に計測すべきベースライン |
|---|---|---|
| 外観検査AI | 検査工数(人時/日)、不良品流出率 | 現在の検査要員数×作業時間、直近1年の不良品流出件数 |
| 需要予測AI | 予測作成の工数(人時/週)、在庫回転率 | 現在の予測担当者数×作業時間、月次在庫金額 |
| 予知保全AI | 設備停止時間(時間/月)、保全コスト | 直近1年の計画外停止回数と平均停止時間 |
| 工程最適化AI | 計画立案工数(人時/回)、段取り替え回数 | 現在の計画立案にかかる人数×時間 |
業務KPIの設計で最も重要なのは、PoC開始前にベースラインを定量化しておくことです。「導入前の数字がわからない」状態でPoCを始めると、どれだけ改善されたかを証明できず、本番化の稟議で根拠を示せません。
評価結果の判断フレームワーク
技術KPIと業務KPIの結果を組み合わせて、本番化の判断を行います。

| 技術KPI | 業務KPI | 判断 |
|---|---|---|
| 目標達成 | 効果あり | Go(パイロットへ移行) |
| 目標達成 | 効果不明 | ベースライン再計測→再評価 |
| 目標未達 | ー | データ追加・モデル改善で再PoCまたは中止 |
「技術的にはうまくいったが業務効果が見えない」ケースは、ベースライン計測の不備が原因であることが多いです。PoC開始前のベースライン定量化が、このフレームワークの前提条件になります。
AI PoCを「検証止まり」で終わらせないために
PoC成果を業務実装まで設計・構築
AI PoCで効果が確認できても、既存の基幹システムとの接続設計や運用基盤の整備がなければ本番化は進みません。AI Agent Hubなら、PoCで検証したAIモデルをERP・MES・生産管理システムと接続し、実行ログ・権限管理まで含めた業務実装基盤の構築を支援します。
製造業AI PoCの参考事例

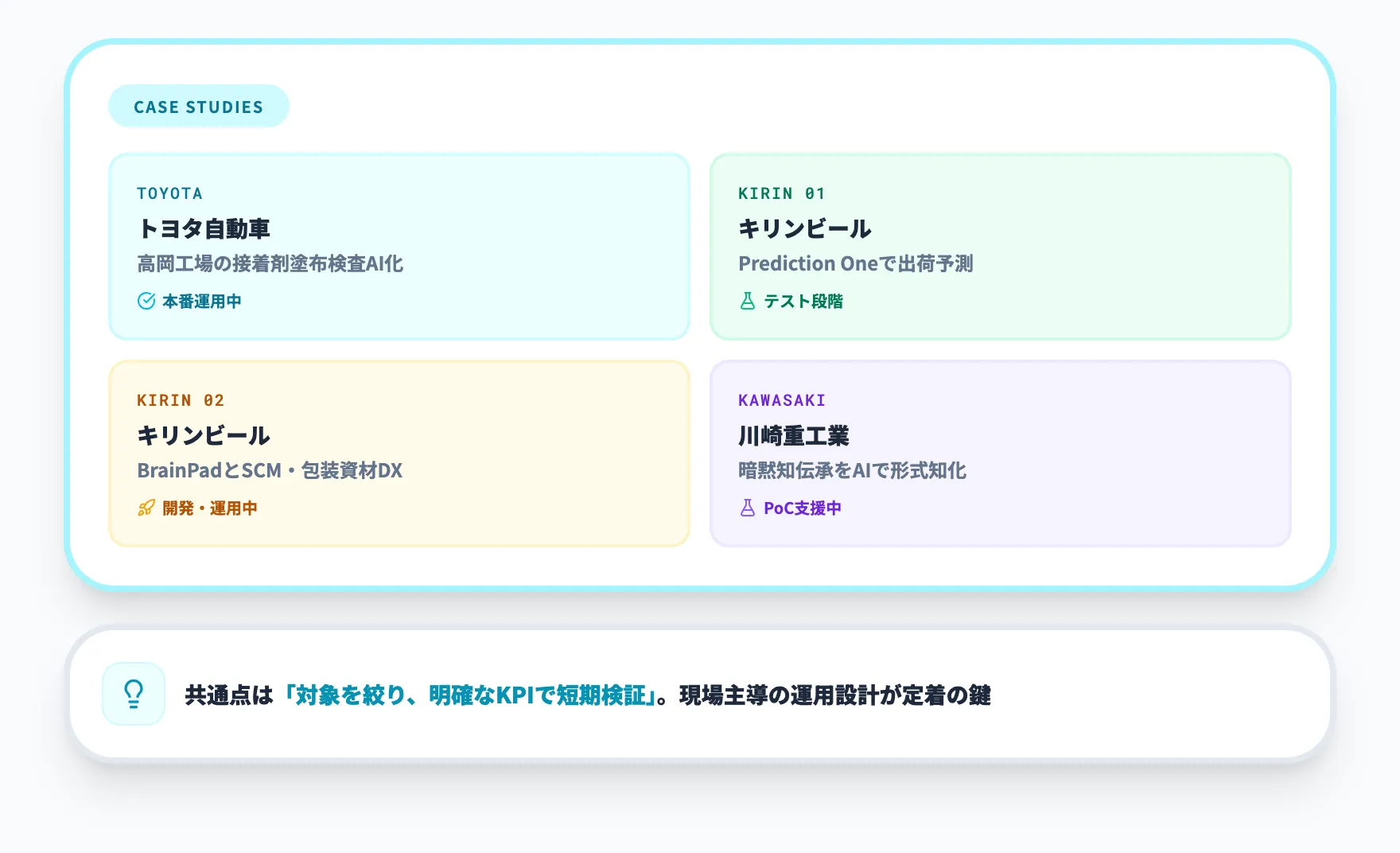

ここからは、製造業でAI PoCや導入検討に取り組んでいる企業の参考事例を紹介します。いずれもベンダー公式の導入事例ページやプレスリリースに基づいた公開事例です。事例によってPoC段階・テスト段階・本番運用中とフェーズが異なります。

トヨタ自動車|高岡工場の接着剤塗布検査をAI化

トヨタ自動車は、Google Cloudとのハイブリッドクラウドで「AIプラットフォーム」を内製し、製造現場でのAI活用を加速しています。
愛知県の高岡工場では、ロボットが部品に塗布する接着剤の目視検査をAI化しました。従来は1日あたり2名の人員がこの検査にかかりきりでしたが、AI導入後はより付加価値の高い業務に転換しています。
この事例のPoC成功要因は2つあります。第一に、2022年初頭に「AIの専門知識がない現場スタッフでも使えるプラットフォーム」を設計方針として明確に定めたこと。第二に、学習モデルの作成時間を約20%短縮するWebアプリケーションを開発し、年間約1万時間以上の工数削減につなげて現場主導の運用を可能にしたことです。
キリンビール|Prediction Oneによる出荷予測テスト

キリンビールは、ソニーの予測分析ツールPrediction Oneを活用して出荷予測業務の改善に取り組んでいます。現時点ではテスト段階です。
導入前は6人のチームがExcelベースで需要予測を行っており、業務が属人化していました。予測の根拠が不十分で、施策による影響の捉え漏れや実績の振り返りも困難な状態でした。
テスト段階では出荷数量の大きい5ブランドに対象を絞り、18項目の説明変数を設定してモデルを構築しました。結果として、直近の予測で±5%に収まる精度を達成しています。ツール選定の決め手は「毎回モデルを作り替える必要があるため、1回あたりのモデル作成時間の短さ」でした。

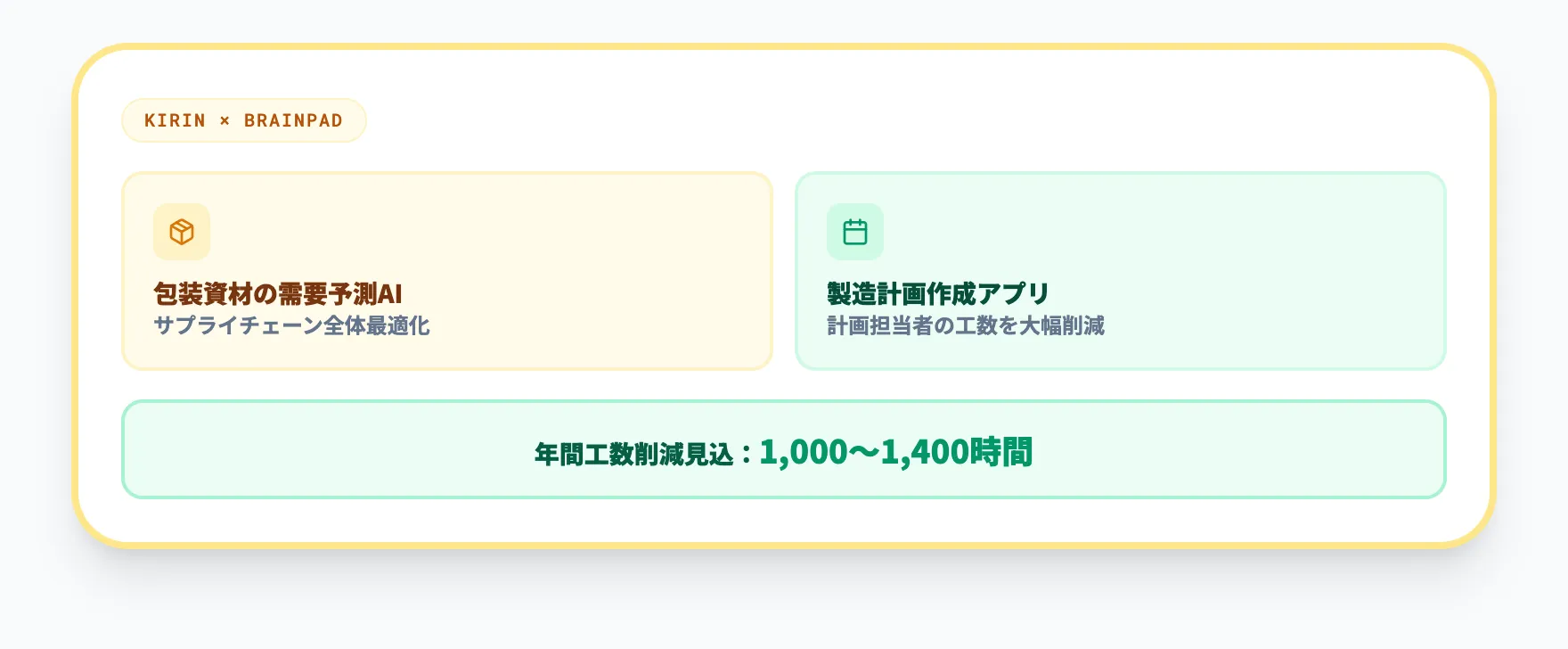

キリンビール|BrainPadとのSCM・包装資材DX

同社では別のプロジェクトとして、BrainPadとの協創で包装資材の需要予測AIや製造計画作成アプリを開発し、サプライチェーン全体での最適化を進めています。計画担当者の年間工数を1,000〜1,400時間削減する見込みが報告されています。
川崎重工業|暗黙知伝承をAIで形式知化(PoC支援中)

川崎重工業は、NTTデータのPoC支援のもと、熟練設計者の暗黙知を形式知化して若手設計者に伝承する取り組みを進めています。NTTデータの公開情報によると、現時点ではPoC段階です。
ベテラン設計者が退職すると設計判断のノウハウが失われるという課題に対し、AIを使って過去の設計データから判断基準を抽出・体系化するアプローチです。製造業では「技能継承」が共通の構造的課題であり、AI PoCのテーマとして検討する価値があります。

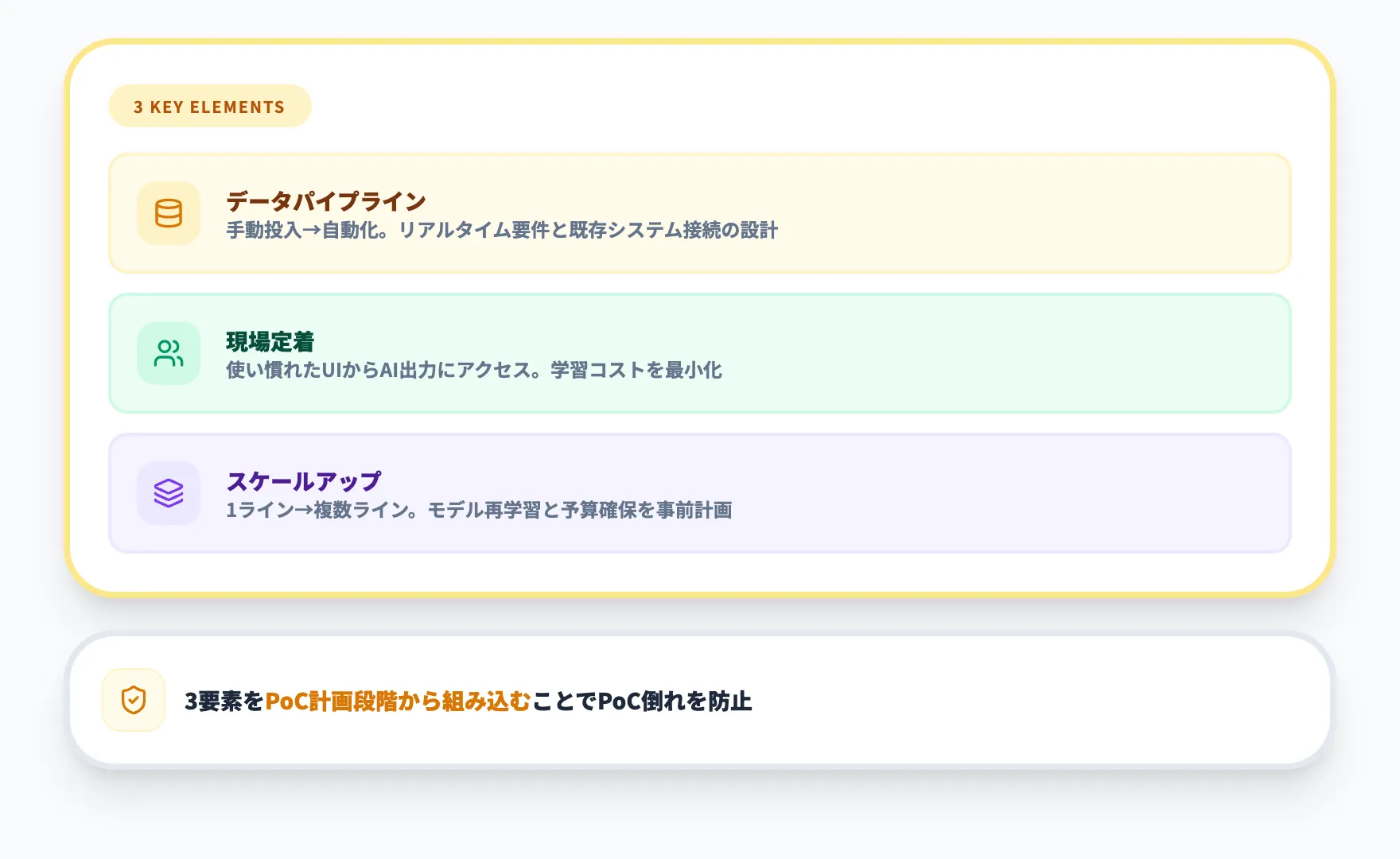

製造業AI PoCから本番化を成功させるコツ
PoCの結果がGoでも、本番化に至らないケースは少なくありません。PoC倒れを防ぐために、PoC設計段階から以下の3つの要素を計画に組み込んでおく必要があります。

データパイプラインの本番設計
PoCでは手動でデータを整形・投入するケースが多いですが、本番運用では自動化されたデータパイプラインが必須です。

- リアルタイム性の要件
PoCではバッチ処理で十分でも、本番ではリアルタイムまたはニアリアルタイムのデータ取得が必要になる場合があります。予知保全AIなら秒単位のセンサーデータ取得、需要予測なら日次・週次のバッチ処理で十分かを見極めてください
- 既存システムとの接続設計
PoCで使ったデータがERPやMESから手動で抽出したものなら、本番ではAPIやETL(データ連携ツール)で自動接続する仕組みが必要です。この接続設計が「PoC後にかかる追加コスト」の最大項目になるケースが多い点に注意してください

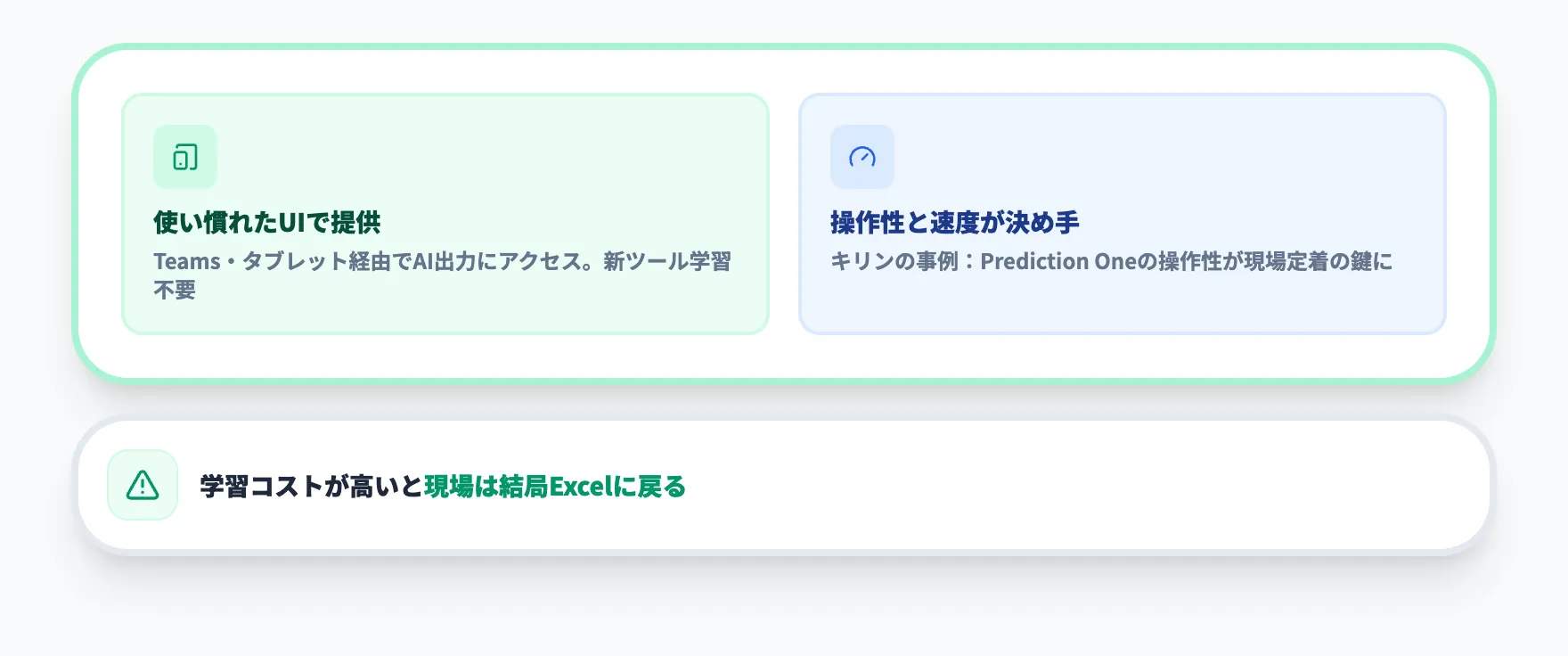

現場定着の設計
AIの精度がいくら高くても、現場が使わなければ投資効果はゼロです。

実務で効果的なアプローチは、AIエージェントやチャットボットを介して、現場担当者が使い慣れたインターフェース(Teams、タブレット端末)からAIの出力結果にアクセスできるようにすることです。新しいツールの学習コストが高いと、現場は結局Excelに戻ります。
キリンビールの事例では、Prediction Oneの操作性と速度が現場定着の決め手になっています。「ツールの性能」だけでなく「現場が毎日使えるか」をPoC段階で検証しておくことが重要です。

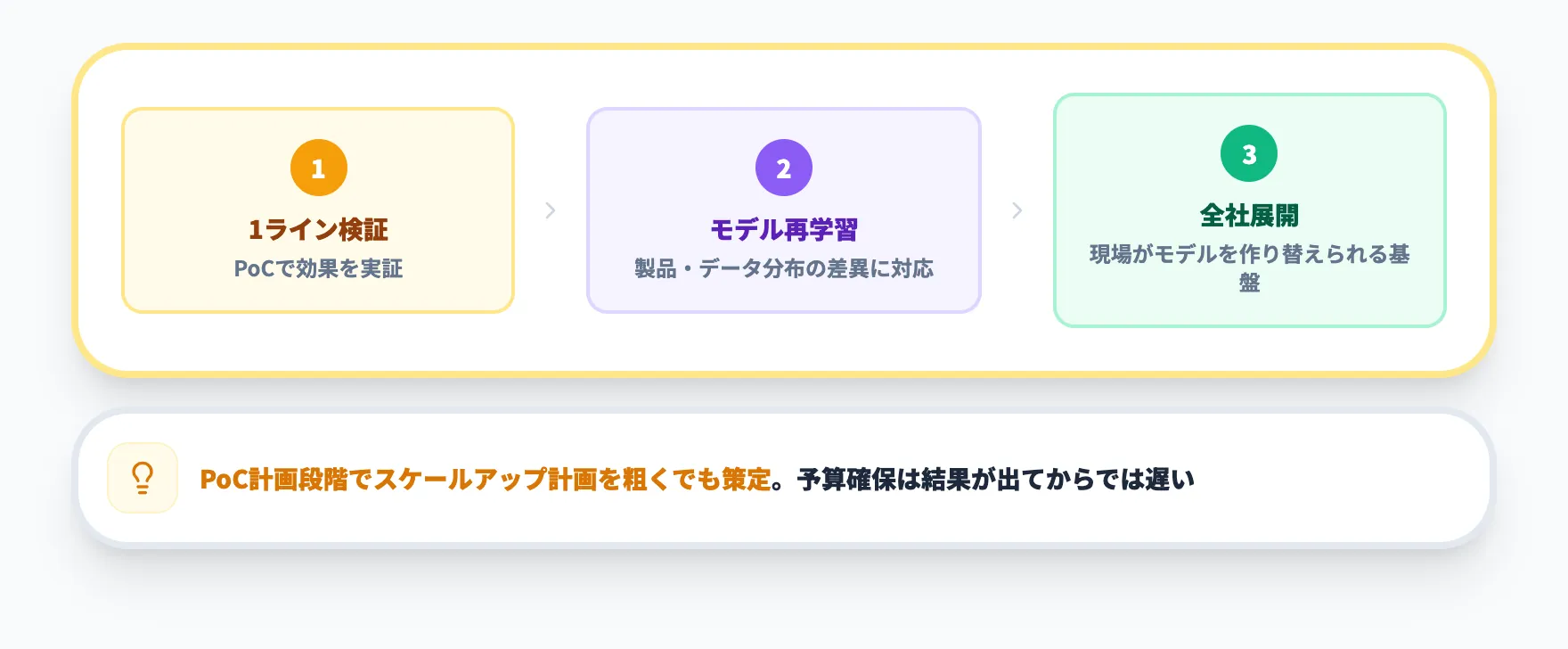

スケールアップの計画
PoCで1ラインまたは1品目で検証した結果を、複数ラインや全品目に展開する際の注意点です。

PoCで使ったモデルがそのまま他のラインに適用できるとは限りません。製品特性やデータの分布が異なれば、モデルの再学習やパラメータ調整が必要になります。トヨタの事例では、高岡工場の成功を他工場に展開する際に「現場スタッフが自らAIモデルを作り替えられるプラットフォーム」を設計した点が、スケールアップ成功のカギでした。
支援経験からは、PoCの計画段階で「成功した場合のスケールアップ計画」を粗くでもよいので策定しておくことを推奨します。本番化の予算確保やインフラ設計は、PoCの結果が出てからでは遅い場合があります。
製造業AI PoCの費用相場と活用できる補助金

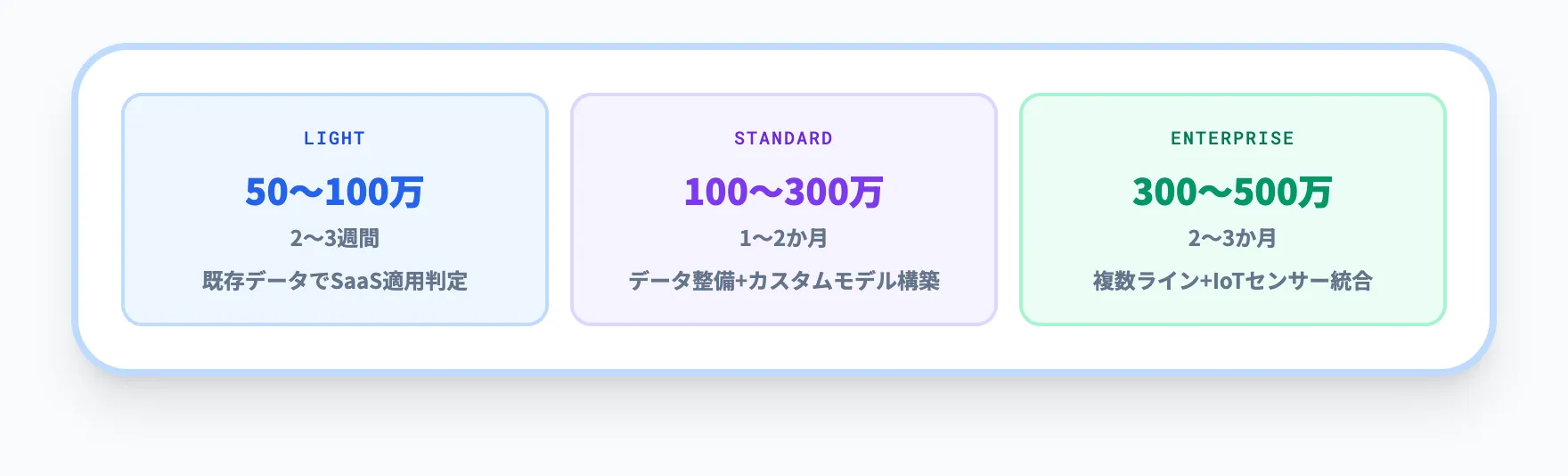

AI PoCの費用は、検証の規模と外注の範囲によって大きく異なります。

PoCの費用相場
当社の支援経験をベースに、パターン別の費用目安を整理しました。
実際の費用はベンダーや要件によって大きく変わるため、あくまで検討時の参考値としてご覧ください。
| パターン | 費用の目安 | 期間の目安 | 内容 |
|---|---|---|---|
| ライト型 | 50〜100万円 | 2〜3週間 | 既存データを使った簡易検証。SaaS型AIツールの適用可否判定 |
| スタンダード型 | 100〜300万円 | 1〜2か月 | データ整備+カスタムモデル構築。製造業PoCの標準的な規模 |
| エンタープライズ型 | 300〜500万円 | 2〜3か月 | 複数ラインのデータ統合、IoTセンサー追加設置を含む大規模検証 |
費用で見落としやすいのは、AI開発費用以外のコストです。データ整備の人件費、現場担当者のPoC参画工数、外部コンサルの支援費を含めた「総コスト」で予算を組む必要があります。
活用できる補助金制度
条件次第で活用を検討できる主な補助金制度を整理します。
いずれも申請要件や対象経費が限定されているため、自社の取り組みが対象に該当するかを事前に確認してください。
- ものづくり補助金
「製品・サービス高付加価値化枠」で従業員数に応じて750万〜2,500万円の補助上限額が設定されています。AI開発にかかるシステム構築費・技術導入費・クラウドサービス利用費が対象経費に含まれます。ただし革新性や付加価値向上の計画が審査されるため、単なる検証目的では採択されにくい点に注意が必要です
- デジタル化・AI導入補助金(旧IT導入補助金)
2026年度から名称変更された制度で、事務局に登録済みのITツールの導入が対象です。自社開発やスクラッチのAIモデル構築は対象外となるため、登録済みツールの中に自社の用途に合うものがあるかの確認が前提になります。補助率は申請する枠と事業者区分によって異なります
- 新事業進出補助金(中小企業新事業進出補助金)
既存事業と異なる新市場・高付加価値事業への進出を支援する制度で、オーダーメイドのAIシステム開発も対象経費に含まれます。「新事業への進出」が申請要件のため、既存業務の効率化目的だけでは対象になりにくい点に留意してください
補助金は申請から交付まで数か月かかるため、PoC開始のタイミングと申請スケジュールを並行して計画することが重要です。
【関連記事】
製造業のAI導入を成功させる5つのステップ
製造業のAI PoCを「検証止まり」で終わらせないために
AI PoCで効果が確認できても、検証環境と本番環境の間には「既存基幹システムとの接続」「運用基盤の構築」「権限管理とセキュリティ」という壁が残ります。この壁を越えるには、PoCの成果を業務フローに載せるための基盤設計が不可欠です。
AI Agent Hubは、PoCで検証したAIモデルをERP・MES・生産管理システムと接続し、業務プロセス全体の自動化を支援するエンタープライズAI基盤です。
- PoCの成果を既存基幹システムに接続する設計・構築
需要予測や外観検査のAIモデルが出した結果を、生産管理システムやERPに自動連携する仕組みを構築。手入力による転記工数と転記ミスを解消します
- 実行ログ・承認フローを一元管理
どのAIモデルが何を実行し、誰が承認したかを監査証跡として自動記録。工場・部門ごとに権限を分けた運用設計にも対応します
AI総合研究所の専任チームが、PoCの計画設計から本番環境の構築、現場への定着支援まで一貫してサポートします。まずは無料の資料で、PoCから業務実装までの全体像をご確認ください。
AI PoCを「検証止まり」で終わらせないために
PoC成果を業務実装まで設計・構築
AI PoCで効果が確認できても、既存の基幹システムとの接続設計や運用基盤の整備がなければ本番化は進みません。AI Agent Hubなら、PoCで検証したAIモデルをERP・MES・生産管理システムと接続し、実行ログ・権限管理まで含めた業務実装基盤の構築を支援します。
まとめ
本記事では、製造業のAI PoCの進め方について、テーマ選定から評価指標の設計、参考事例、費用相場、本番化のコツまでを体系的に解説しました。
改めて、記事のポイントを整理します。
- PoCのテーマは「データ×属人化×定量化」で選ぶ
外観検査・需要予測・予知保全・工程最適化の4領域から、データが揃っていて属人化が進んでいる業務をテーマに選ぶのが鉄則です。最初のPoCには需要予測AIが最も着手しやすい選択肢です
- 評価指標は技術KPIと業務KPIの2軸で設計する
AIの精度だけでなく、工数削減・不良率低減・在庫改善などの業務効果を定量的に示せなければ、本番化の稟議は通りません。PoC開始前のベースライン計測が必須です
- PoC期間はまず2か月以内が目安。長期化は失敗の元
3か月未満のPoCほど本番移行率が高い傾向があります。スコープを限定し、短期間で結論を出す設計が重要です
- PoC倒れを防ぐカギは「最初から本番化を見据えること」
データパイプライン・現場定着・スケールアップの3要素をPoC計画に組み込んでおくことで、検証成功→本番化への移行をスムーズに進められます
まずは自社の製造現場で「データが揃っていて、属人化が進んでいる業務」を1つ特定してください。その業務をテーマにKPIを設計し、2か月以内のPoCで「AIの予測 vs 人の判断」を比較すれば、自社における製造業AI投資の判断材料が揃います。
